| Viit | 7.1-2/26/10865-2 |
| Registreeritud | 15.07.2026 |
| Sünkroonitud | 17.07.2026 |
| Liik | Valjaminev kiri |
| Funktsioon | 7.1 Teetaristuga seotud õiguste andmine |
| Sari | 7.1-2 Väliste isikute ehitiste ja lubade kooskõlastamise dokumendid |
| Toimik | 7.1-2/2026 |
| Juurdepääsupiirang | Avalik |
| Adressaat | Tarbijakaitse ja Tehnilise Järelevalve Amet |
| Saabumis/saatmisviis | Tarbijakaitse ja Tehnilise Järelevalve Amet |
| Vastutaja | Laur Kõiv (Users, Teehoiuteenistus, Planeerimise osakond, Tehnovõrkude üksus) |
| Originaal | Ava uues aknas |
| Taotle dokumendi eemaldamist või parandamist |
Valge 4 / 11413 Tallinn / 620 1200 / [email protected] / www.transpordiamet.ee
Registrikood 70001490
Tarbijakaitse ja Tehnilise Järelevalve
Amet
Endla tn 10a
10142, Tallinn, Harju maakond
Teie 19.06.2026
Meie 15.07.2026 nr 7.1-2/26/10865-2
Tõdva ja Kasemetsa raudteeülesõidukoha
automaatse foorisignalisatsiooni
projekteerimistingimuste eelnõu
kooskõlastamine märkustega
Olete esitanud Transpordiametile kooskõlastamiseks Harju maakonna Saku valla Tõdva ja
Kasemetsa raudteeülesõidukohtade automaatsete foorisignalisatsioonide ümberehitamiseks
projekteerimistingimuste eelnõu (menetlus nr 554202).
Raudteerajatised (automaatfoorid, tõkkepuud) kavandatakse riigitee nr 11342 Saku-Tõdva tee km
3,38 ja riigitee nr 11240 Tõdva-Hageri tee km 3,77 kaitsevööndisse ja riigitee alusele maale.
Lähtudes ehitusseadustiku (edaspidi EhS) § 70 lg 3, § 92 lg 6 ja § 99 lg 3 ja kliimaministri
17.11.2023 määrusest nr 71 „Tee projekteerimise normid“, kooskõlastame
projekteerimistingimuste eelnõu tingimusel, et eelnõud täiendatakse järgnevate märkustega.
1. Projekti koostamisel juhinduda Transpordiameti juhendist: Nõuded tehnovõrkude teemaale paigaldamise kavandamisel.
2. Riigitee nr 11342 teelõik km 3,2-3,4 oli liiklusohtliku koha likvideerimise objekt 2023 aastal.
Tuleb arvestada, et riigitee katendile ja kõikidele väljaehitatud rajatistele ning tehnovõrkudele
kehtib ehitaja poolne garantii 5 aastat alates tööde vastuvõtmise kuupäevast 2023 aastalning
riigitee konstruktsioonide ja rajatiste kahjustamine peab koostatavas projektis olema
välistatud.
3. Juhime tähelepanu, et riigitee nr 11342 ja riigitee nr 11240 on eriveoteede koridorid. Palume
arvesta vajalike kõrguste ja laiustega (7m x 7m). 4. Projekteerimisel lähtuda standardist EVS 615 (fooride paigutus, kaugus tee servast) ning
kliimaministri 17.11.2023 määrusest nr 71 „Tee projekteerimise normid“ (nähtavus, rajatiste paiknemine).
5. Arvestada riigiteede protokolliliste katastriplaaniliste piiridega. Geodeetilisel mõõdistamisel palume eeltooduga arvestada ning vajadusel kontrollida teemaa piirinaabrite piiripunktide ja maaüksuste piiride õigsust piiriprotokollidel ja plaanidel kui mõõdistus ei ole tehtud L-EST- is.
6. Joonistele kanda (ja seletuskirjas kirjeldada) kliimaministri 17.11.2023 määruse nr 71 „Tee projekteerimise normid“ lisa 1 tabeli 18 ja lisa 2 joonise 8 kohased nähtavuskolmnurgad, milles ei tohi paikneda nähtavust piiravaid takistusi. Vajadusel näha ette metsa, võsa, heki vm rajatise likvideerimine (EhS § 72 lg 2).
7. Projekti asendiplaanil ja ristlõigetel tuleb näidata kinnisel meetodil tehnovõrkude ehitamisel puurkaevikute asukohad, lähima lahtise kaeviku ääre kaugus riigitee asfaltkatte servast.
8. Kavandades tegevust riigitee maaüksuse piirides tuleb geodeetilised uuringud teostada
2 (3)
vastavalt Majandus- ja taristuministri 14.04.2016 määrusele nr 34 „Topo-geodeetilisele uuringule ja teostusmõõdistamisele esitatavad nõuded“ ja Transpordiameti peadirektori 31.07.2024. a. käskkirjaga nr 1.1-1/24/117 kinnitatud juhendile „Täiendavad nõuded topo- geodeetilistele uurimistöödele teede projekteerimisel“ (https://transpordiamet.ee/riigiteede- juhendid#projektide-vormistam). Lisaks teerajatiste mõõdistamisele peab geodeetilisele alusplaanile kandma ka kõik liikluskorraldusvahendid (liiklusmärgid numbriga plaanil, tähispostid, teevalgustus, piirded jne).
9. Projekt tuleb koostada vastavalt konkreetse tehnovõrgu projekteerimisnormidele, standarditele ja Tee projekteerimise normidele (EhS § 99 lg 4). Teega paralleelsed tehnovõrgud kavandada üldjuhul sellisele kaugusele, mis tagab tee toimimise ja et ehituse käigus ei kahjustataks tee muldkeha ega tee koosseisus olevaid muid rajatisi (kraavid, truubid, liiklusmärgid jne).
10. Kõik maa-aluste tehnovõrkude ristumised riigiteedega, riigiteelt algavate kohalike teedega ja mahasõitudega kavandada teemaa piirides kinnisel meetodil, suundpuurimisega ning võimalikult täisnurga all (70°-110°). Läbiviigud tee muldkehast teha allpool külmumispiiri, vähemalt 1,5 m sügavusel ümbritsevast maapinnast. Juhul kui ehitusgeoloogilised andmed puuduvad arvestada puurimiskaeviku paigutamisel mulde varisemisnurka 1:1 (sügavus:kaugus teest), et vältida maantee mulde, katendi ja rajatiste kahjustamist.
11. Teemaal, sh riigiteega ristumistel paigaldada tehnovõrgud kogu ulatuses kaitsehülssi. 12. Teekonstruktsioonide kahjustamine on keelatud; ehitustehnikaga manööverdamine maanteel,
sh mulde nõlvadel ei ole lubatud. 13. Projekti koosseisus esitada riigiteedega kõigi ristumiste kohta ristmevälja joonis, millel on
näidatud riigitee, transpordimaa piir, tehnorajatise asukoht, sügavus või kõrgus maapinnast (sügavused ka truubi või kraavi põhjast), puurimiskaevikute asukohad. Mõõtahelad siduda riigitee teljega.
14. Riigitee ja mahasõitude teekatendi konstruktsiooni taastamise projekteerimisel tuleb lähtuda „Tee ehitusprojektile esitatavad nõuded“ (MKM 09.01.2020 määrus nr 2), tee ehitamise kvaliteedinõuetest ja projekteerimisnormidest (EhS § 96 lg 3, § 99 lg 4) ning Transpordiameti juhenditest (https://transpordiamet.ee/maanteed-veeteed-ohuruum/tee-ehitus/juhendid). Avalikult kasutatavatele teedele projekti koostamiseks ja ehitamiseks on nõutav vastava tegevusala kvalifikatsioon (EhS § 24) ning projekteerimistingimused riigiteedele annab Transpordiamet.
15. Projekteeritav ja ehitatav tehnovõrk peab vastama ehitusseadustikust tulenevatele normidele ning ei tohi ehituse ajal ega kasutusele võtu järgselt seada takistusi liiklusele, tee ja teerajatiste teehoiule (korrashoiule) või sademe- ja pinnasevete ärajuhtimisele riigitee transpordimaalt ja kaitsevööndist.
16. Tööde kavandamisel teemaal paiknevate teiste tehnovõrkude kaitsevööndisse tuleb saada nende valdajatelt EhS § 70 lg 3 kohane nõusolek.
17. Projektis näha ette tehnovõrkude paigaldustöödega rikutud maa-ala korrastamine, demonteeritud paigaldiste/rajatiste utiliseerimine ning kahjustatud riigitee rajatiste, kraavide, truupide, mulde ning teekatte taastamine.
18. Projektjoonised koos seletuskirjaga esitada Transpordiametile kooskõlastamiseks MicroStation või AutoCad formaadis L-EST-97 koordinaatsüsteemis, geodeetilisel alusplaanil M 1:500/M 1:1000 elektroonselt e-posti aadressil [email protected] või läbi ehr.ee ehitusloa menetluses. Projektile lisada teemaa kasutusõiguse ala plaanid.
19. Taastatud teekonstruktsioonidele tuleb tehnovõrgu omanikul anda 5-aastane garantii. Garantii hõlmab mistahes defekte, vigu või muid (varjatud) puudusi, mis on tekkinud seoses Tehnovõrgu rajamisega. Tehnovõrgu omanik kohustub likvideerima või tagama nimetatud defektide, vigade või muude (varjatud) puuduste likvideerimise omal kulul Transpordiameti poolt esitatud nõudes määratud tähtaja jooksul.
20. Teehoiutööde (korrashoiutööde) tsoonis tuleb tehnovõrgu omanikul aktsepteerida teehoiutöödega seotud tegevusi.
21. Tehnovõrgu omanik peab enne projekti realiseerima asumist esitama Transpordiametile vormikohase taotluse koos projektiga kooskõlastatud kasutusala plaani(de)ga teemaale tehnovõrgu ehitamiseks isikliku kasutusõiguse (IKÕ) lepingu sõlmimiseks (vorm saadaval www.transpordiamet.ee – Teehoid ja liikluskorraldus – Tee-ehituse juhendid – Riigimaade kasutus – tehnovõrgud – Riigivara kasutamiseks andmise ja isikliku kasutusõiguse seadmise taotlus (tehnovõrgud ja rajatised)). Sõlmitud leping on aluseks teemaal projektikohaste tööde teostamiseks vajaliku liiklusvälise tegevuse loa väljastamiseks.
3 (3)
22. Ülalnimetatud punktides kirjeldatud põhimõtted peavad kajastuma ehitusprojekti seletuskirjas ja joonistel. Käesolevad nõuded lugeda projekti lahutamatuks osaks.
23. Projekt kooskõlastada Transpordiametiga ([email protected] või läbi ehr.ee
ehitusloa menetluses). Kooskõlastamiseks esitatavale projektile lisada teemaa isikliku
kasutusõiguse ala plaanid.
Kooskõlastus kehtib kaks aastat kirja välja andmise kuupäevast. Kui projekteerimistingimusi ei
ole selleks ajaks välja antud, siis palume meid kaasata uuesti menetlusse. Lähtudes EhS § 31
lõikest 5 palume meid informeerida sellest, kui jätate ülaltoodud märkused arvestamata.
Lugupidamisega
(allkirjastatud digitaalselt)
Laur Kõiv
peaspetsialist
planeerimise osakonna tehnovõrkude üksus

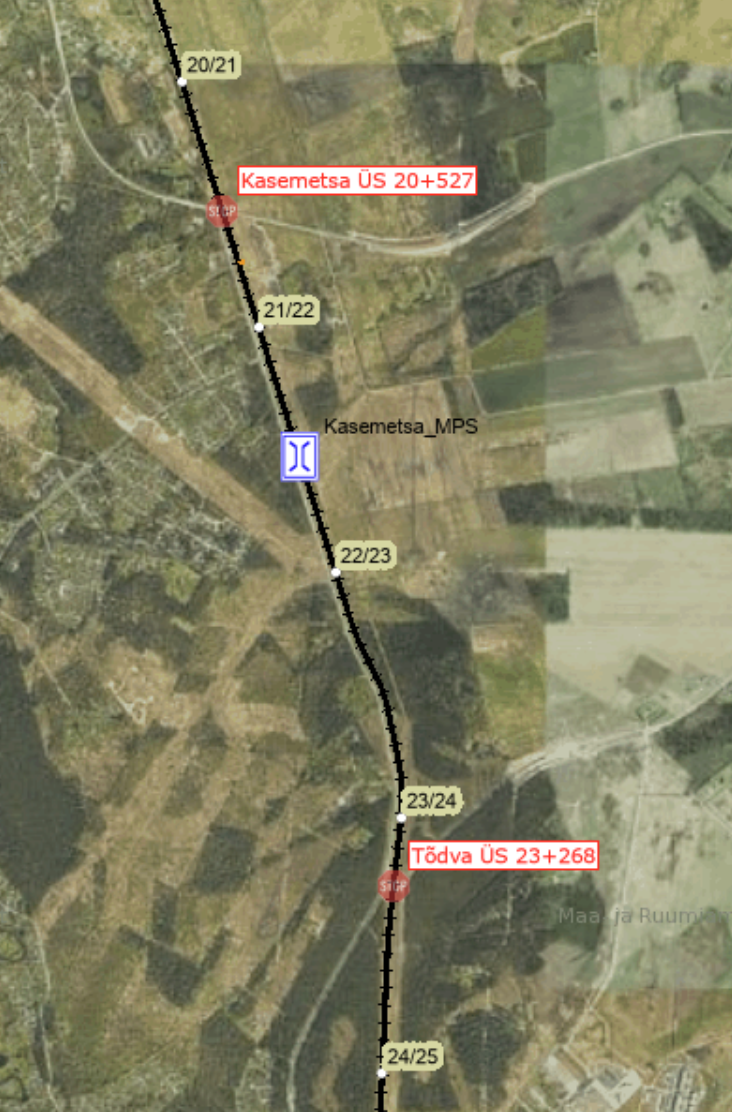

Lisa: Asendiskeem
Laur Kõiv
55901417, [email protected]
