| Dokumendiregister | Transpordiamet |
| Viit | 8-1/25-052/18343-1 |
| Registreeritud | 15.10.2026 |
| Sünkroonitud | 21.10.2026 |
| Liik | Valjaminev kiri |
| Funktsioon | 8 TEETARISTU EHITAMINE JA REMONTIMINE |
| Sari | 8-1 Tee- ja teerajatiste projektid ning ehituse täitedokumentatsioon objektide kaupa |
| Toimik | 8-1/25-052 |
| Juurdepääsupiirang | Avalik |
| Adressaat | AS Tariston |
| Saabumis/saatmisviis | AS Tariston |
| Vastutaja | Krista Maamägi (Users, Tugiteenuste teenistus, Finantsosakond) |
| Originaal | Ava uues aknas |
| Taotle dokumendi eemaldamist või parandamist |
Valge 4 / 11413 Tallinn / 620 1200 / [email protected] / www.transpordiamet.ee
Registrikood 70001490
Raiki Reiljan
AS Tariston
Toompuiestee 35
10149, Tallinn, Harju maakond
Meie 15.10.2026 nr 8-1/25-052/18343-1
Leppetrahv nr 8 (RH 295864, töövõtuleping
nr 3.2-3/25/1654-1 „riigitee 4 (E67) Tallinn-
Pärnu-Ikla km 62,2-64,8 Päädeva-Orgita
ning km 68,2-70,2 Haimre liiklussõlme 2+2
sõidurajaga maantee ehitamine“)
Transpordiameti ja AS Tariston vahel on 07.11.2025 a. sõlmitud leping nr 3.2-3/25/1654-1
„Riigitee 4 (E67) Tallinn-Pärnu-Ikla km 62,2-64,8 Päädeva-Orgita ning km 68,2-70,2 Haimre
liiklussõlme 2+2 sõidurajaga maantee ehitamine“.

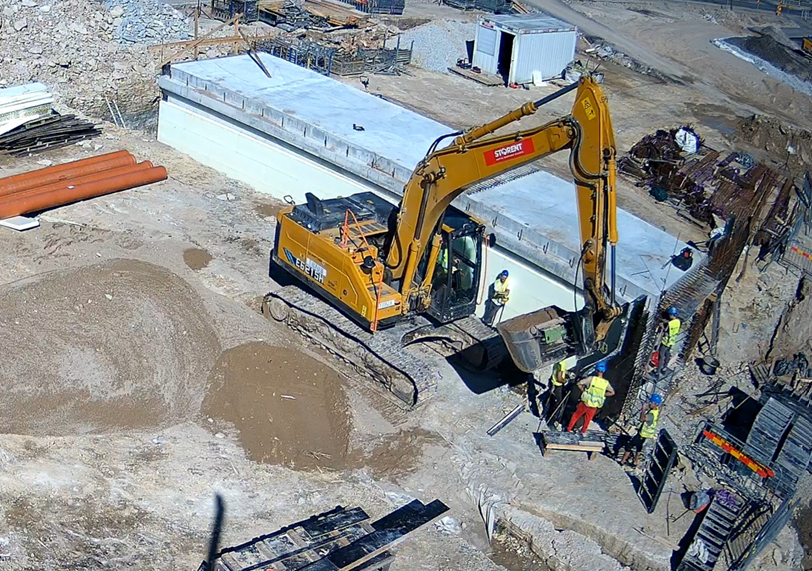

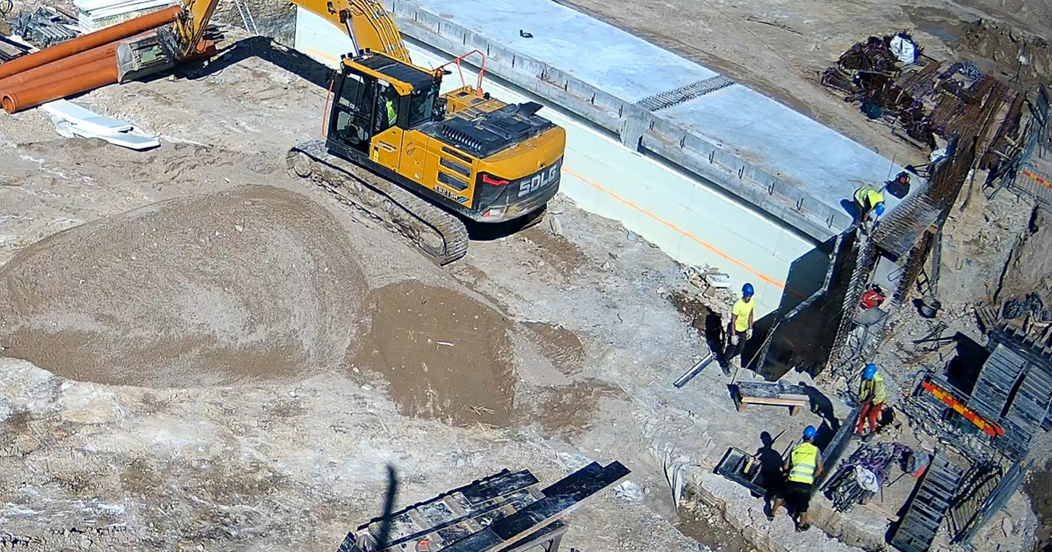

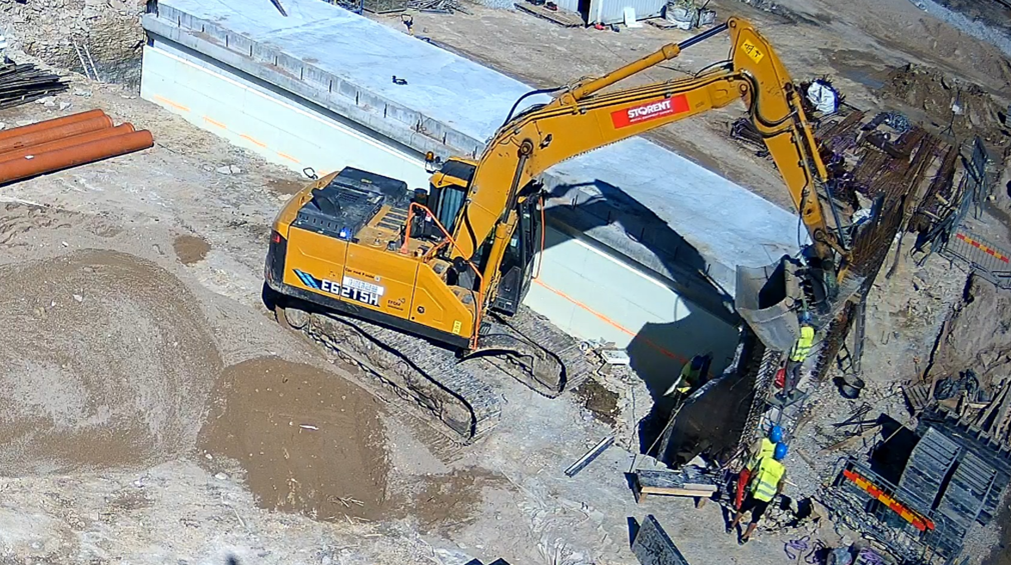

27.08.2026 teostas Töövõtja tee-ehitustöid TS03 Orgita jalgteetunneli juures selliselt, et
ekskavaator sooritas tõstetöid üle tööliste peade ning samal ajal viibis üks töölistest ekskavaatori
ja tunneli seina vahel all kaevikus, samal ajal kui ekskavaator sooritas tõsteid ja pöördeid, millega
kaasnes reaalne oht töötaja elule ja tervisele. Täiendavalt tehti samal ajal töid tunneli lael,
kasutamata turvavarustust.
Vastavalt määrusele „Töövahendi kasutamise töötervishoiu ja tööohutuse nõuded“ paragrahv 12
lõige 1 „Ajutiseks kõrgtööks loetakse tööd, mida tehakse vähemalt 2 m kõrgusel maapinnast,
kasutades tellingut, redelit, köit, trossi või muid ajutiselt kasutatavaid sarnaseid töövahendeid“.
Rajatava jalgteetunneli projektne kõrgus põhjaplaadi alumisest servast kuni tunneli lae pealseni,
kus töid teostati, on enam kui 3,4 meetrit.
Töö peatati kuni tööliste täiendava tööohutuse instruktaaži läbiviimiseni ja tööohutusnõuete
täieliku täitmiseni.
Töövõtja tõdes oma kirjalikus vastuses e-kirja teel 21.09.2026, et ohutusnõuded ei olnud täielikult
täidetud. Samas vastuses toodi välja täiendavad meetmed, mida rakendatakse tööohutuse
tagamiseks tulevikus.
Eelpool tulenevast määrab Tellija Töövõtjale leppetrahvi summas 1000 eurot.
2 (2)
Lugupidamisega
(allkirjastatud digitaalselt)
Viktor Kisseljov
juhataja
Põhja osakond
Lisa: Lisa 4 Akt leppetrahvi määramise kohta 2026.11.09-2.asice
Lisaadressaadid: Tariston AS, Marko Mets, teede ehituse objektijuht
Tariston AS, Laura Krais, silla ehituse objektijuht
Eastconsult OÜ, Madis Albert, omanikujärelevalve
