Dokumendiregister | Transpordiamet |
Viit | 9.1-3/25/12641-1 |
Registreeritud | 30.07.2025 |
Sünkroonitud | 31.07.2025 |
Liik | Sissetulev kiri |
Funktsioon | 9.1 Taristu korrashoiu korraldamine |
Sari | 9.1-3 Teehoolduse alane kirjavahetus |
Toimik | 9.1-3/2025 |
Juurdepääsupiirang | Avalik |
Juurdepääsupiirang | |
Adressaat | Harjase OÜ |
Saabumis/saatmisviis | Harjase OÜ |
Vastutaja | Margus Magus (Users, Teehoiuteenistus, Põhja osakond, Korrashoiu ja liikluskorralduse üksus) |
Originaal | Ava uues aknas |
1
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
HOOLDUSTÖÖDE PLAAN
Eesvoolu nimetus: Härjaoja
Maaparandussüsteemi kood: 5110930020000
Asukoht: Tolli ja Kaguvere küla, Märjamaa vald, Raplamaa
Vesikond ja piirkond: Lääne-Eesti vesikond, 5.1 Kasari ülem- ja keskjooksu

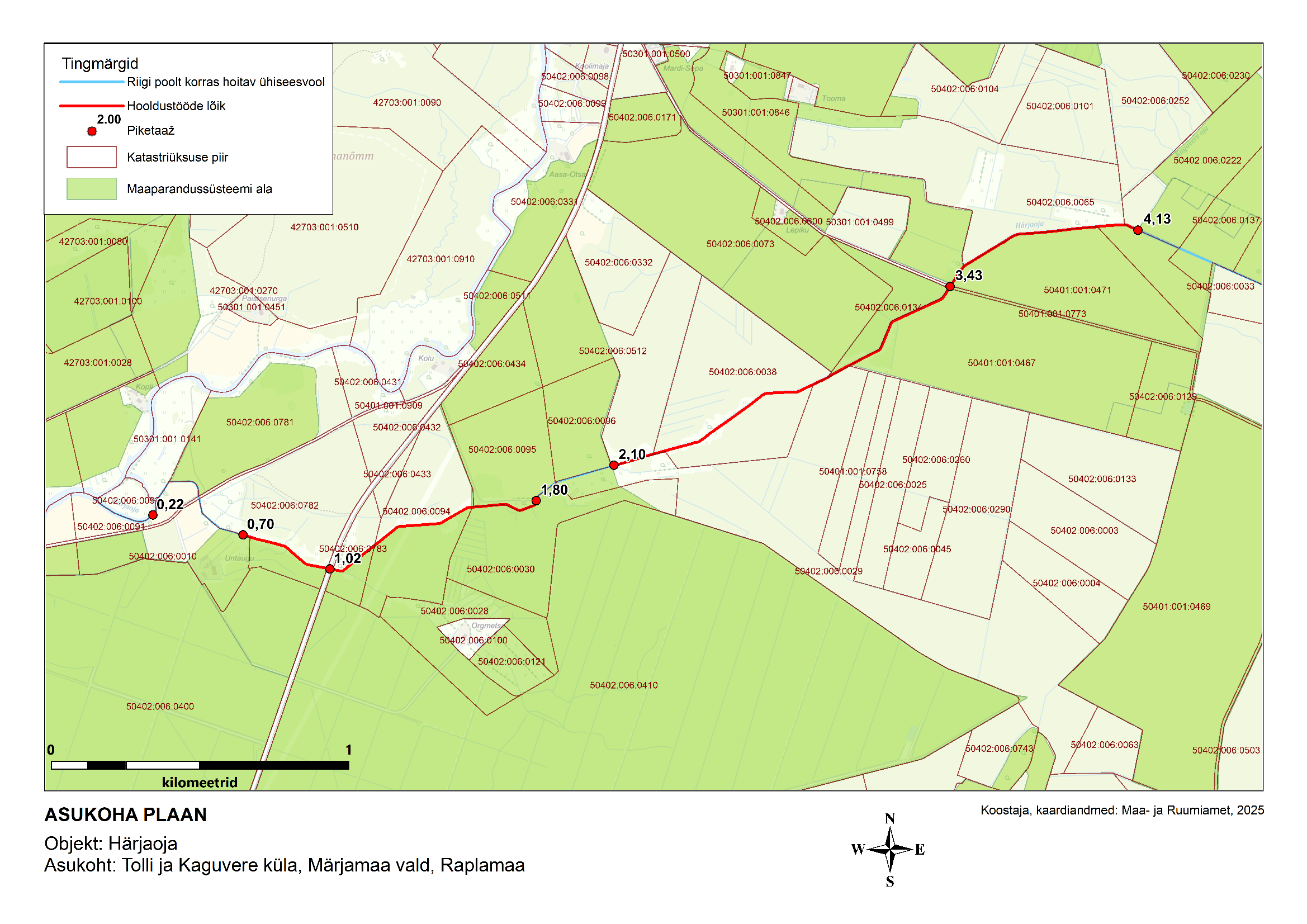

Hooldatav lõik (piketid): 0,22; 0,70 – 1,80; 2,10 – 4,13
Hooldustööde tähtaeg: niitmine 25. september 2025. a, muud tööd 3. november 2025. a
Hooldustööde plaani koostaja: Tõnu Tänav, Maaparanduse osakond, Põhja büroo
SISUKORD
SELETUSKIRI ................................................................................................................................ 2
1. Uurimistööd ja üldised nõuded ...................................................................................... 2
1.1. Ühiseesvoolul tehtud uurimistööd ......................................................................... 2
1.2. Üldised nõuded hooldustöödele ............................................................................ 2
2. Planeeritud hooldustööd................................................................................................ 3
2.1. Sette eemaldamine ................................................................................................ 3
2.2. Voolutakistuste likvideerimine ............................................................................... 3
3. Kooskõlastused, kaitsealused objektid, piirangud ......................................................... 3
3.1. Maaomanikud ja taristu valdajad ........................................................................... 3
3.2. Kaitsealused objektid, võõrliigid, piirangud töödele ............................................. 3
HOOLDUSTÖÖDE MAHUD .......................................................................................................... 4
HOOLDUSTÖÖDE KIRJELDUS ...................................................................................................... 4
2
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
SELETUSKIRI
1. Uurimistööd ja üldised nõuded
1.1. Ühiseesvoolul tehtud uurimistööd
Välitöödel uuriti Härjaoja 4,13 km lõigul pikettidel 0,00 – 4,13. Mahtude leidmiseks hinnati
visuaalselt voolutakistusi, kallaste ja nõlvade seisukorda, määrati võsa, lamapuidu ja eesvoolu
kohale või sisse kukkunud puistu likvideerimise mahud. Settemahu määramiseks sondeeriti
veejuhtme põhja settevardaga. Truupide seisukorda hinnati visuaalselt. Fikseeriti
kopratammide asukohad ja mahud. Väliuuringud tegid 2024. a oktoobris Tõnu Tänav ja Peep
Lohu.
1.2. Üldised nõuded hooldustöödele
Kõik hooldustööd peavad vastama:
• Hooldustööde plaani peatükis „Hooldustööde kirjeldus“ toodud tööde kirjeldustele.
• Maaparandusseaduses toodud nõuetele.
• Maaeluministri 19. detsembri 2018. a määruses nr 75 „Maaparandushoiutööde nõuded“ toodud nõuetele.
Hooldustöid tehes peab arvestama järgmistes Maa- ja Ruumiameti (MaRu) kodulehel leitavates trükistes toodud nõuetega:
• Maaparandussüsteemi hooldustööde tegemise juhend. 2011;
• Kuivendussüsteemide eesvoolude veekeskkonda säästva hoiu põhimõtted. 2018;
• Maaparandusrajatiste tüüpjoonised. 2024.
Võimaluste piires järgida järgmistes juhistes toodud asjakohaseid nõuandeid hooldustöödele:
• Juhis maaparanduse keskkonna- ja elustikumõjude leevendamiseks. Lühiversioon.
Tartu Ülikool, 2024 (soovitused hooldustöödele on lk 32);
• Maaparandussüsteemide negatiivsete mõjude leevendus- ja kompensatsiooni-
meetmete rakendamise juhis. Tartu Ülikool, 2024.
Hooldustööde tegija peab tööde käigus ja tööde üleandmisel tagama vee vaba voolu
hooldustööde lõigu kogu pikkusel. Eemaldada tuleb kõik tööde käigus leitavad
voolutakistused, mis eesvoolu toimimist ei takista, ka need, mida uurimistöödega ei avastatud
või on hiljem juurde tekkinud. Lisaks tuleb eemaldada voolutakistused, mis asuvad
hooldatavast eesvoolu lõigust allavoolu, kuid mõjutavad selle toimimist.
3
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
2. Planeeritud hooldustööd
2.1. Sette eemaldamine
Pk 0,22 asub settebassein mõõtmetega 5x25 m, mis tuleb puhastada põhjasettest. Põllumaal planeeritakse sete laiali keskmiselt 10 cm ühtlase kihina ja väljatõstetavas settes olevad üksikud kännud, puurisu ja kivid tuleb koondada ja vedada kuni 300 m kaugusele maaomanikuga kokkulepitud kohta
2.2. Voolutakistuste likvideerimine
Pikettide vahemikus 0,70 – 1,80 ja 2,10 – 4,13 likvideerida üle eesvoolu või eesvoolu kukkunud puistu. Pikettidel 0,72; 1,05 ja 3,42 tuleb voolusängist likvideerida koprapaisud. Eesvoolus võib olla veel koprapaise või muid voolutakistusi, mis eesvoolu toimimist takistavad ning mida uurimistöödega ei avastatud või on juurde tekkinud peale uurimistöid, ka need kuuluvad tehtavate tööde alla ja tuleb eemaldada.
3. Kooskõlastused, kaitsealused objektid, piirangud
3.1. Maaomanikud ja taristu valdajad
Enne hooldustööde algust on tööde tegija kohustatud kooskõlastama tööd kõigi eesvooluga piirnevate alade maaomanikega (MaRu-le teadaolevalt 20 katastriüksust), kelle kontaktandmed saab peale lepingu sõlmimist MaRu esindajalt.
Tööde tegija selgitab välja ja hangib hooldustöödeks kõikide tööpiirkonda jäävate taristute valdajate kooskõlastused. MaRu-le teadaolevalt on nendeks:
1) Transpordiamet –Paeküla-Vana-Vigala tee nr 20184, 2) Elektrilevi OÜ – keskpinge õhuliin.
3.2. Kaitsealused objektid, võõrliigid, piirangud töödele
Vältida raietöid lindude pesitsuse kõrghooajal 15. märtsist 31. juunini, soovituslikult kuni 31.
juulini.
Kaitsealused objektid MaRu-le teadaolevalt hooldustööde lõigul puuduvad.
Härjaoja jääb must-toonekure (LK I) toitumisalale, planeerida tööd alates 1. septembrist.
4
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
HOOLDUSTÖÖDE MAHUD
Jrk nr Töö nimetus Asukoht (piketid) Mõõtühik Töömaht
1. Sette eemaldamine settebasseinist (sh sette laialiajamine ja silumine)
0,22 tuh m³ 0,05
2. Koprapaisu likvideerimine 0,72; 1,05; 3,42 tk 3
3. Üle eesvoolu või eesvoolu kukkunud puistu likvideerimine
0,70-1,80; 2,10-4,13 km 3,13
HOOLDUSTÖÖDE KIRJELDUS
Tööde kirjeldused töö liikide kaupa:
1. Taimestiku (Ø kuni 3 cm) niitmine
Üldjuhul on mõeldud rohttaimestiku niitmist, kuid võib sisaldada ka puitunud vartega taimi (peenvõsa). Niidetakse eesvoolu põhjast, mõlemalt nõlvalt ning mõlemalt kaldalt 1,5 m laiuselt, kui töömahtude tabelis tööde täpsema kirjelduse lahtris ei ole näidatud teisiti. Suurematel vooluveekogudel (põhjalaiusega vähemalt 2 m) niita veesisest taimestikku vähemalt 5 cm ülalpool põhjapinda või vaid ühelt kaldalt, et säilitada varjevõimalusi vee-selgrootutele ja väiksematele kaladele. Juuni algusest kuni augusti lõpuni niidetud taimestiku võib jätta veejuhtme nõlvale sellisele kõrgusele, et see ei satuks vooluvette. Niitmisel vette sattunud taimed eemaldatakse sealt tööpäeva jooksul, vältides nende
kandumist allavoolu.
2. Puittaimestiku likvideerimine
- võsa (Ø 3…8 cm) - peenpuistu (Ø 8…15 cm) - jämepuistu (Ø üle 15 cm)
Puittaimestiku likvideerimise eesmärk on luua võimalused vajaliku settekoguse eemaldamiseks ja/või voolutakistuste likvideerimiseks. Eesvoolu põhjast, mõlemalt nõlvalt ja eelistatult ühelt kaldalt eemaldatakse puittaimestik võimalikult maapinna lähedalt. Raiumisel ei tohi kännud jääda kõrgemaks kui 10 sentimeetrit. Võimalusel säilitada suuremaid elujõulisi puid või väiksemate puude gruppe. Sellisest eesvoolust, mis läbib drenaažkuivendusega maa-ala või paikneb selle kõrval, ja selle kaldalt raiutakse pajud ja toomingad. Eesvoolu põhjast, nõlvalt ja kaldalt raiutakse mõlemalt poolt drenaažisuuet puittaimestik viie meetri ulatuses piki eesvoolu. Raiematerjal tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
5
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Eesvoolu varisenud ja varisemisohtlikud puittaimed, nende jäätmed, mis on pikemad kui 0,3 m, ja muud voolutakistused paigaldatakse voolusängi kaldale selliselt, et need ei kanduks allavoolu ega takistaks maa sihtotstarbelist kasutamist. Vette sattunud jäätmed eemaldatakse sealt tööpäeva jooksul, vältides nende kandumist allavoolu.
3. Sette eemaldamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Settetöid (sh settebasseinide puhastustöid) tuleb teha madalveeperioodil. Töid teha võimalusel ühelt kaldalt. Settetöid tehes tuleb rakendada meetmeid, mis takistavad setete kandumist töötsoonist allavoolu (nt sette-ekraanid). Katkestada setteid tekitavad tööd valingvihmade korral, kui veetase veekogus võib lühikese aja jooksul tõusta suurvee aegse tasemeni. Sette eemaldamisel jälgida ja säilitada väljakujunenud looklevat voolusängi ning säilitada kujunenud kahetasandiline voolusäng. Suuremates vooluveekogudes eemaldada setteid vaid voolusängi keskelt, et säilitada jõekarplaste populatsioone ja kaldataimestikku. Eemaldatud sete paigaldatakse põllumaal kuni 10 cm paksuse kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu. Metsamaal paigaldatakse sete maaomanikuga kokkulepitud kohta või aetakse laiali. Sette asetamine veejuhtme nõlvale ei ole lubatud. Settevalli paigaldamisel tagatakse nõvadega pinnavee valgumine eesvoolu. Enne truubi või suudme settest puhastamist eemaldatakse sete eesvoolust. Kõik veejuhtmest eemaldatud materjal, mis takistab maakasutust, tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m. Sette eemaldamistööde käigus tuleb arvestada, et eemaldada tuleb ka eesvoolus olev lamapuit.
4. Suudmete otsimine
Sette alla mattunud või muul põhjusel peitunud suudmete otsimine ja tähistamine enne
kaevetööde algust.
5. Suudme settest puhastamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suudmest ja
suudmetoru esisest voolurennist eemaldatakse sete. Sete paigaldatakse kuni 10 cm paksuse
kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu.
6. Suudme hooldamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suue peab tagama vee vaba väljavoolamise drenaažist. Suudmest ja suudmetoru esisest voolurennist eemaldatakse sete. Sete paigaldatakse kuni 10 cm paksuse kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu. Kui suudmetoru on paigast nihkunud, paigaldatakse see esialgsesse kohta tagasi. Lagunenud konstruktsiooni korral kaevatakse suue lahti ja taastatakse suudme toimimine.
6
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Eesvoolu põhjast, nõlvalt ja kaldalt likvideeritakse mõlemalt poolt suuet puittaimestik viie meetri ulatuses piki eesvoolu.
7. Suudme korrastamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suudmed settest puhastada (vt p 5) ja hooldada (vt p6), kindlustusdetailid ja suudmetoru asendada osaliselt või täielikult uuega. Isoleerida pinnasetihedalt geotekstiiliga suudmetoru ja drenaažikollektori liidus. 8. Suudme tähistamine
Suudmete tähistamine tähispostidega peale kaevetööde lõppu. Töö võib teha vastavalt
kogumiku "Maaparandusrajatiste tüüpjoonised" (2024) tähisposti joonisele 2.11.
9. Truubi settest puhastamine
Truup tuleb puhastada settest, kui truupi kogunud sette paksus on üle 5 sentimeetri. Töö
käigus eemaldatakse truubi pealt ja kindlustuse ümbrusest puittaimestik.
10. Truubi hooldamine
Truup tuleb puhastada settest, kui truupi kogunud sette paksus on üle 5 sentimeetri. Truubi
hooldamise käigus eemaldatakse truubi pealt ja kindlustuse ümbrusest puittaimestik,
korrastatakse vajaduse korral truubi otsak, kaevates lahti mittekorras liidus ja isoleeritakse
see, ning taastatakse sisse- ja väljavoolu kindlustus.
11. Voolutakistuste eemaldamine (sh lamapuit), voolutakistuse üksikobjekti eemaldamine
Voolusängist eemaldatakse voolutakistus, mis takistab maaparandussüsteemi nõuetekohast
toimimist.
Voolusängi varisenud ja varisemisohtlikud puittaimed, nende jäätmed ja muud
voolutakistused paigaldatakse eesvoolu kaldale selliselt, et need ei takistaks maa
sihtotstarbelist kasutamist.
Põllumaal tuleb materjal koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud
kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
Voolutakistuste eemaldamisel paigaldada eesvoolu tagasi suuremad kivid ja võimalusel
puutüved kohta, kus nad eesvoolu toimimist ei takista ning jälgides, et drenaažisuudmeid ei
uputataks.
12. Koprapaisu likvideerimine
Koprapaisu likvideerimisel tuleb arvestada, et sama paisu tuleb likvideerida kuni 3 korda, arvestades, et igakordsel koprapaisu lammutamisel tuleb veetaset alandada järk-järgult, et setted ja muda ei läheks korraga allavoolu. Töid teha võimalikult kuival ajal või külmunud pinnasega, kasutades väikese erisurvega (massiga) masinaid pinnase kahjustuste minimeerimiseks.
7
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Koprapaisude likvideerimisel tuleb järgida ohutusnõudeid, välistades looduskaitseseaduse § 60 lõikes 1 nimetatud keelatud tagajärjed: looma vigastamine, hukkumine ning inimese ohtu seadmine. Võimalusel kaasata töödesse ka jahimehed, kes koprad välja püüavad, kuna ilma selleta on tegevus lühiajaline (paisud taastatakse). Koprajaht on keelatud 15. aprillist 31. juulini. Koprapaisu taha kogunenud sete tuleb eemaldada järgides ülalpool (punktis 3) toodud sette eemaldamise nõudeid. Koprapaisu likvideerimisel eemaldatud paisu materjalid paigaldatakse maa-alale selliselt, et jäätmeid ei saaks kasutada uue koprapaisu ehitamisel ning need ei takistaks maa sihtotstarbelist kasutamist. Põllumaal tuleb materjal koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
13. Mullavalli laialiajamine
Metsamaal mullavali laialiajamine veejuhtme kaldale nii, et selle taha ei koguneks vesi ja
põllumaal mullavalli laialiajamine veejuhtme kaldale kuni 10 cm paksuse kihina. Maakasutust
takistav materjal tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta
selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m. Tööde
käigus peab olema tagatud pinnavee valgumine eesvoolu või kuivenduskraavi.
14. Veejuhtme nõlvajalami kindlustamine kividega
Veejuhtme nõlvajalami kindlustamine vastavalt kogumiku "Maaparandusrajatiste
tüüpjoonised“ (2024) joonisele 1.2.
15. Veejuhtme nõlva kindlustamine erosioonitõkkematiga
Veejuhtme nõlva kindlustamine vastavalt kogumiku "Maaparandusrajatiste tüüpjoonised"
(2024) joonisele 1.1.
16. Veetõrje
Ehitustööde tegemise ajal ehituskaeviku tühjendamine liigveest.
1
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
HOOLDUSTÖÖDE PLAAN
Eesvoolu nimetus: Härjaoja
Maaparandussüsteemi kood: 5110930020000
Asukoht: Tolli ja Kaguvere küla, Märjamaa vald, Raplamaa
Vesikond ja piirkond: Lääne-Eesti vesikond, 5.1 Kasari ülem- ja keskjooksu
Hooldatav lõik (piketid): 0,22; 0,70 – 1,80; 2,10 – 4,13
Hooldustööde tähtaeg: niitmine 25. september 2025. a, muud tööd 3. november 2025. a
Hooldustööde plaani koostaja: Tõnu Tänav, Maaparanduse osakond, Põhja büroo
SISUKORD
SELETUSKIRI ................................................................................................................................ 2
1. Uurimistööd ja üldised nõuded ...................................................................................... 2
1.1. Ühiseesvoolul tehtud uurimistööd ......................................................................... 2
1.2. Üldised nõuded hooldustöödele ............................................................................ 2
2. Planeeritud hooldustööd................................................................................................ 3
2.1. Sette eemaldamine ................................................................................................ 3
2.2. Voolutakistuste likvideerimine ............................................................................... 3
3. Kooskõlastused, kaitsealused objektid, piirangud ......................................................... 3
3.1. Maaomanikud ja taristu valdajad ........................................................................... 3
3.2. Kaitsealused objektid, võõrliigid, piirangud töödele ............................................. 3
HOOLDUSTÖÖDE MAHUD .......................................................................................................... 4
HOOLDUSTÖÖDE KIRJELDUS ...................................................................................................... 4
2
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
SELETUSKIRI
1. Uurimistööd ja üldised nõuded
1.1. Ühiseesvoolul tehtud uurimistööd
Välitöödel uuriti Härjaoja 4,13 km lõigul pikettidel 0,00 – 4,13. Mahtude leidmiseks hinnati
visuaalselt voolutakistusi, kallaste ja nõlvade seisukorda, määrati võsa, lamapuidu ja eesvoolu
kohale või sisse kukkunud puistu likvideerimise mahud. Settemahu määramiseks sondeeriti
veejuhtme põhja settevardaga. Truupide seisukorda hinnati visuaalselt. Fikseeriti
kopratammide asukohad ja mahud. Väliuuringud tegid 2024. a oktoobris Tõnu Tänav ja Peep
Lohu.
1.2. Üldised nõuded hooldustöödele
Kõik hooldustööd peavad vastama:
• Hooldustööde plaani peatükis „Hooldustööde kirjeldus“ toodud tööde kirjeldustele.
• Maaparandusseaduses toodud nõuetele.
• Maaeluministri 19. detsembri 2018. a määruses nr 75 „Maaparandushoiutööde nõuded“ toodud nõuetele.
Hooldustöid tehes peab arvestama järgmistes Maa- ja Ruumiameti (MaRu) kodulehel leitavates trükistes toodud nõuetega:
• Maaparandussüsteemi hooldustööde tegemise juhend. 2011;
• Kuivendussüsteemide eesvoolude veekeskkonda säästva hoiu põhimõtted. 2018;
• Maaparandusrajatiste tüüpjoonised. 2024.
Võimaluste piires järgida järgmistes juhistes toodud asjakohaseid nõuandeid hooldustöödele:
• Juhis maaparanduse keskkonna- ja elustikumõjude leevendamiseks. Lühiversioon.
Tartu Ülikool, 2024 (soovitused hooldustöödele on lk 32);
• Maaparandussüsteemide negatiivsete mõjude leevendus- ja kompensatsiooni-
meetmete rakendamise juhis. Tartu Ülikool, 2024.
Hooldustööde tegija peab tööde käigus ja tööde üleandmisel tagama vee vaba voolu
hooldustööde lõigu kogu pikkusel. Eemaldada tuleb kõik tööde käigus leitavad
voolutakistused, mis eesvoolu toimimist ei takista, ka need, mida uurimistöödega ei avastatud
või on hiljem juurde tekkinud. Lisaks tuleb eemaldada voolutakistused, mis asuvad
hooldatavast eesvoolu lõigust allavoolu, kuid mõjutavad selle toimimist.
3
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
2. Planeeritud hooldustööd
2.1. Sette eemaldamine
Pk 0,22 asub settebassein mõõtmetega 5x25 m, mis tuleb puhastada põhjasettest. Põllumaal planeeritakse sete laiali keskmiselt 10 cm ühtlase kihina ja väljatõstetavas settes olevad üksikud kännud, puurisu ja kivid tuleb koondada ja vedada kuni 300 m kaugusele maaomanikuga kokkulepitud kohta
2.2. Voolutakistuste likvideerimine
Pikettide vahemikus 0,70 – 1,80 ja 2,10 – 4,13 likvideerida üle eesvoolu või eesvoolu kukkunud puistu. Pikettidel 0,72; 1,05 ja 3,42 tuleb voolusängist likvideerida koprapaisud. Eesvoolus võib olla veel koprapaise või muid voolutakistusi, mis eesvoolu toimimist takistavad ning mida uurimistöödega ei avastatud või on juurde tekkinud peale uurimistöid, ka need kuuluvad tehtavate tööde alla ja tuleb eemaldada.
3. Kooskõlastused, kaitsealused objektid, piirangud
3.1. Maaomanikud ja taristu valdajad
Enne hooldustööde algust on tööde tegija kohustatud kooskõlastama tööd kõigi eesvooluga piirnevate alade maaomanikega (MaRu-le teadaolevalt 20 katastriüksust), kelle kontaktandmed saab peale lepingu sõlmimist MaRu esindajalt.
Tööde tegija selgitab välja ja hangib hooldustöödeks kõikide tööpiirkonda jäävate taristute valdajate kooskõlastused. MaRu-le teadaolevalt on nendeks:
1) Transpordiamet –Paeküla-Vana-Vigala tee nr 20184, 2) Elektrilevi OÜ – keskpinge õhuliin.
3.2. Kaitsealused objektid, võõrliigid, piirangud töödele
Vältida raietöid lindude pesitsuse kõrghooajal 15. märtsist 31. juunini, soovituslikult kuni 31.
juulini.
Kaitsealused objektid MaRu-le teadaolevalt hooldustööde lõigul puuduvad.
Härjaoja jääb must-toonekure (LK I) toitumisalale, planeerida tööd alates 1. septembrist.
4
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
HOOLDUSTÖÖDE MAHUD
Jrk nr Töö nimetus Asukoht (piketid) Mõõtühik Töömaht
1. Sette eemaldamine settebasseinist (sh sette laialiajamine ja silumine)
0,22 tuh m³ 0,05
2. Koprapaisu likvideerimine 0,72; 1,05; 3,42 tk 3
3. Üle eesvoolu või eesvoolu kukkunud puistu likvideerimine
0,70-1,80; 2,10-4,13 km 3,13
HOOLDUSTÖÖDE KIRJELDUS
Tööde kirjeldused töö liikide kaupa:
1. Taimestiku (Ø kuni 3 cm) niitmine
Üldjuhul on mõeldud rohttaimestiku niitmist, kuid võib sisaldada ka puitunud vartega taimi (peenvõsa). Niidetakse eesvoolu põhjast, mõlemalt nõlvalt ning mõlemalt kaldalt 1,5 m laiuselt, kui töömahtude tabelis tööde täpsema kirjelduse lahtris ei ole näidatud teisiti. Suurematel vooluveekogudel (põhjalaiusega vähemalt 2 m) niita veesisest taimestikku vähemalt 5 cm ülalpool põhjapinda või vaid ühelt kaldalt, et säilitada varjevõimalusi vee-selgrootutele ja väiksematele kaladele. Juuni algusest kuni augusti lõpuni niidetud taimestiku võib jätta veejuhtme nõlvale sellisele kõrgusele, et see ei satuks vooluvette. Niitmisel vette sattunud taimed eemaldatakse sealt tööpäeva jooksul, vältides nende
kandumist allavoolu.
2. Puittaimestiku likvideerimine
- võsa (Ø 3…8 cm) - peenpuistu (Ø 8…15 cm) - jämepuistu (Ø üle 15 cm)
Puittaimestiku likvideerimise eesmärk on luua võimalused vajaliku settekoguse eemaldamiseks ja/või voolutakistuste likvideerimiseks. Eesvoolu põhjast, mõlemalt nõlvalt ja eelistatult ühelt kaldalt eemaldatakse puittaimestik võimalikult maapinna lähedalt. Raiumisel ei tohi kännud jääda kõrgemaks kui 10 sentimeetrit. Võimalusel säilitada suuremaid elujõulisi puid või väiksemate puude gruppe. Sellisest eesvoolust, mis läbib drenaažkuivendusega maa-ala või paikneb selle kõrval, ja selle kaldalt raiutakse pajud ja toomingad. Eesvoolu põhjast, nõlvalt ja kaldalt raiutakse mõlemalt poolt drenaažisuuet puittaimestik viie meetri ulatuses piki eesvoolu. Raiematerjal tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
5
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Eesvoolu varisenud ja varisemisohtlikud puittaimed, nende jäätmed, mis on pikemad kui 0,3 m, ja muud voolutakistused paigaldatakse voolusängi kaldale selliselt, et need ei kanduks allavoolu ega takistaks maa sihtotstarbelist kasutamist. Vette sattunud jäätmed eemaldatakse sealt tööpäeva jooksul, vältides nende kandumist allavoolu.
3. Sette eemaldamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Settetöid (sh settebasseinide puhastustöid) tuleb teha madalveeperioodil. Töid teha võimalusel ühelt kaldalt. Settetöid tehes tuleb rakendada meetmeid, mis takistavad setete kandumist töötsoonist allavoolu (nt sette-ekraanid). Katkestada setteid tekitavad tööd valingvihmade korral, kui veetase veekogus võib lühikese aja jooksul tõusta suurvee aegse tasemeni. Sette eemaldamisel jälgida ja säilitada väljakujunenud looklevat voolusängi ning säilitada kujunenud kahetasandiline voolusäng. Suuremates vooluveekogudes eemaldada setteid vaid voolusängi keskelt, et säilitada jõekarplaste populatsioone ja kaldataimestikku. Eemaldatud sete paigaldatakse põllumaal kuni 10 cm paksuse kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu. Metsamaal paigaldatakse sete maaomanikuga kokkulepitud kohta või aetakse laiali. Sette asetamine veejuhtme nõlvale ei ole lubatud. Settevalli paigaldamisel tagatakse nõvadega pinnavee valgumine eesvoolu. Enne truubi või suudme settest puhastamist eemaldatakse sete eesvoolust. Kõik veejuhtmest eemaldatud materjal, mis takistab maakasutust, tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m. Sette eemaldamistööde käigus tuleb arvestada, et eemaldada tuleb ka eesvoolus olev lamapuit.
4. Suudmete otsimine
Sette alla mattunud või muul põhjusel peitunud suudmete otsimine ja tähistamine enne
kaevetööde algust.
5. Suudme settest puhastamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suudmest ja
suudmetoru esisest voolurennist eemaldatakse sete. Sete paigaldatakse kuni 10 cm paksuse
kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu.
6. Suudme hooldamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suue peab tagama vee vaba väljavoolamise drenaažist. Suudmest ja suudmetoru esisest voolurennist eemaldatakse sete. Sete paigaldatakse kuni 10 cm paksuse kihina eesvoolu kaldale viisil, mis välistab sette tagasivalgumise eesvoolu. Kui suudmetoru on paigast nihkunud, paigaldatakse see esialgsesse kohta tagasi. Lagunenud konstruktsiooni korral kaevatakse suue lahti ja taastatakse suudme toimimine.
6
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Eesvoolu põhjast, nõlvalt ja kaldalt likvideeritakse mõlemalt poolt suuet puittaimestik viie meetri ulatuses piki eesvoolu.
7. Suudme korrastamine
Drenaažisuudmed tuleb enne sette eemaldamistöödega alustamist tähistada. Suudmed settest puhastada (vt p 5) ja hooldada (vt p6), kindlustusdetailid ja suudmetoru asendada osaliselt või täielikult uuega. Isoleerida pinnasetihedalt geotekstiiliga suudmetoru ja drenaažikollektori liidus. 8. Suudme tähistamine
Suudmete tähistamine tähispostidega peale kaevetööde lõppu. Töö võib teha vastavalt
kogumiku "Maaparandusrajatiste tüüpjoonised" (2024) tähisposti joonisele 2.11.
9. Truubi settest puhastamine
Truup tuleb puhastada settest, kui truupi kogunud sette paksus on üle 5 sentimeetri. Töö
käigus eemaldatakse truubi pealt ja kindlustuse ümbrusest puittaimestik.
10. Truubi hooldamine
Truup tuleb puhastada settest, kui truupi kogunud sette paksus on üle 5 sentimeetri. Truubi
hooldamise käigus eemaldatakse truubi pealt ja kindlustuse ümbrusest puittaimestik,
korrastatakse vajaduse korral truubi otsak, kaevates lahti mittekorras liidus ja isoleeritakse
see, ning taastatakse sisse- ja väljavoolu kindlustus.
11. Voolutakistuste eemaldamine (sh lamapuit), voolutakistuse üksikobjekti eemaldamine
Voolusängist eemaldatakse voolutakistus, mis takistab maaparandussüsteemi nõuetekohast
toimimist.
Voolusängi varisenud ja varisemisohtlikud puittaimed, nende jäätmed ja muud
voolutakistused paigaldatakse eesvoolu kaldale selliselt, et need ei takistaks maa
sihtotstarbelist kasutamist.
Põllumaal tuleb materjal koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud
kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
Voolutakistuste eemaldamisel paigaldada eesvoolu tagasi suuremad kivid ja võimalusel
puutüved kohta, kus nad eesvoolu toimimist ei takista ning jälgides, et drenaažisuudmeid ei
uputataks.
12. Koprapaisu likvideerimine
Koprapaisu likvideerimisel tuleb arvestada, et sama paisu tuleb likvideerida kuni 3 korda, arvestades, et igakordsel koprapaisu lammutamisel tuleb veetaset alandada järk-järgult, et setted ja muda ei läheks korraga allavoolu. Töid teha võimalikult kuival ajal või külmunud pinnasega, kasutades väikese erisurvega (massiga) masinaid pinnase kahjustuste minimeerimiseks.
7
Maa- ja Ruumiamet Mustamäe tee 51, 10621 Tallinn, tel: 665 0600, [email protected]
Koprapaisude likvideerimisel tuleb järgida ohutusnõudeid, välistades looduskaitseseaduse § 60 lõikes 1 nimetatud keelatud tagajärjed: looma vigastamine, hukkumine ning inimese ohtu seadmine. Võimalusel kaasata töödesse ka jahimehed, kes koprad välja püüavad, kuna ilma selleta on tegevus lühiajaline (paisud taastatakse). Koprajaht on keelatud 15. aprillist 31. juulini. Koprapaisu taha kogunenud sete tuleb eemaldada järgides ülalpool (punktis 3) toodud sette eemaldamise nõudeid. Koprapaisu likvideerimisel eemaldatud paisu materjalid paigaldatakse maa-alale selliselt, et jäätmeid ei saaks kasutada uue koprapaisu ehitamisel ning need ei takistaks maa sihtotstarbelist kasutamist. Põllumaal tuleb materjal koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m.
13. Mullavalli laialiajamine
Metsamaal mullavali laialiajamine veejuhtme kaldale nii, et selle taha ei koguneks vesi ja
põllumaal mullavalli laialiajamine veejuhtme kaldale kuni 10 cm paksuse kihina. Maakasutust
takistav materjal tuleb koondada eesvoolu kaitsevööndis maaomanikuga kokkulepitud kohta
selliselt, et see ei takistaks maa sihtotstarbelist kasutamist. Veokaugus kuni 300 m. Tööde
käigus peab olema tagatud pinnavee valgumine eesvoolu või kuivenduskraavi.
14. Veejuhtme nõlvajalami kindlustamine kividega
Veejuhtme nõlvajalami kindlustamine vastavalt kogumiku "Maaparandusrajatiste
tüüpjoonised“ (2024) joonisele 1.2.
15. Veejuhtme nõlva kindlustamine erosioonitõkkematiga
Veejuhtme nõlva kindlustamine vastavalt kogumiku "Maaparandusrajatiste tüüpjoonised"
(2024) joonisele 1.1.
16. Veetõrje
Ehitustööde tegemise ajal ehituskaeviku tühjendamine liigveest.
