Viit | 7.1-3/25/5639-4 |
Registreeritud | 10.09.2025 |
Sünkroonitud | 11.09.2025 |
Liik | Valjaminev kiri |
Funktsioon | 7.1 Teetaristuga seotud õiguste andmine |
Sari | 7.1-3 Teemaa-alal ja teekaitsevööndis tegutsemise lubade taotlused, load ja tehtud tööde vastuvõtuaktid |
Toimik | 7.1-3/2025 |
Juurdepääsupiirang | Avalik |
Juurdepääsupiirang | |
Adressaat | AS TREV-2 Grupp |
Saabumis/saatmisviis | AS TREV-2 Grupp |
Vastutaja | Margus Magus (Users, Teehoiuteenistus, Põhja osakond, Korrashoiu ja liikluskorralduse üksus) |
Originaal | Ava uues aknas |
Valge 4 / 11413 Tallinn / 620 1200 / [email protected] / www.transpordiamet.ee
Registrikood 70001490
Karl Kohler
AS TREV-2 Grupp
Mäealuse tn 2/4
12618, Tallinn
Teie 03.09.2025 nr e-kiri
Meie 10.09.2025 nr 7.1-3/25/5639-4
Rail Baltica Kärpla-Selja põhitrassi
veoteede kooskõlastamine nr 2
AS TREV-2 Grupp soovib Transpordiametiga kooskõlastada massvedudeks kasutatavad veoteed
ameti hallatavate riigiteede osas, seoses Rail Baltica põhitrassi ehitustöödega Kärpla-Selja lõigul.
TREV-2 Grupp AS-i ja Rail Baltic Estonia OÜ vahel on sõlmitud töövõtuleping nr 2025-K006
“Rail Baltica Raplamaa põhitrassi raudteetaristu V etapi ehitustööd lõigul Kärpla-Selja“.
Transpordiamet kooskõlastab TREV-2 Grupp AS-i poolt kasutatavad veoteed Transpordiameti

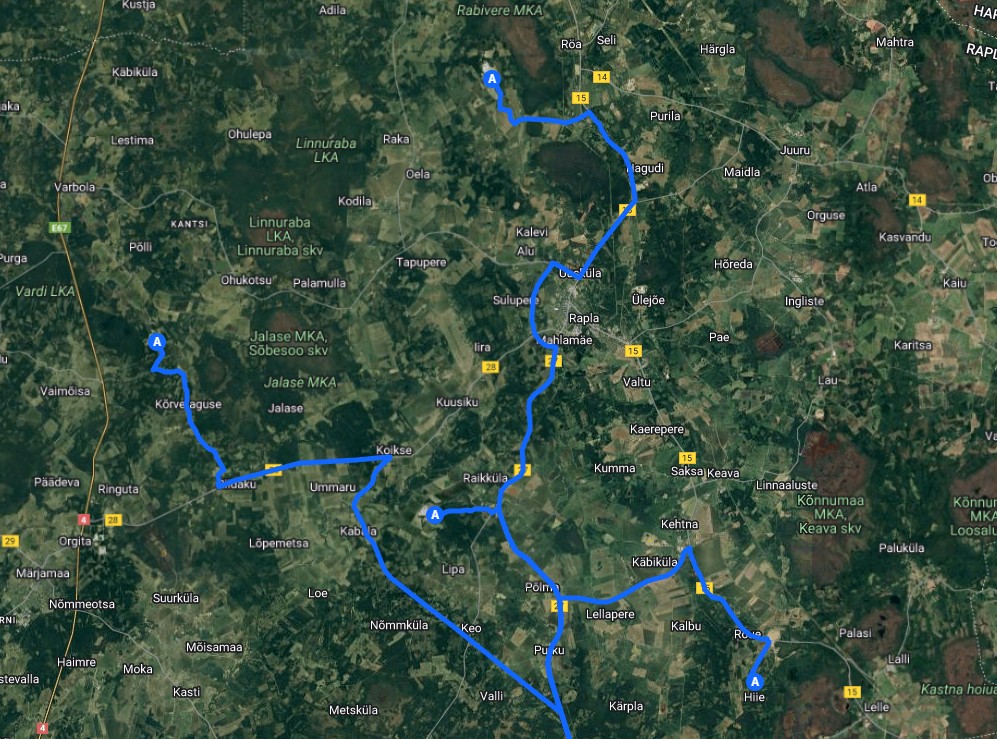

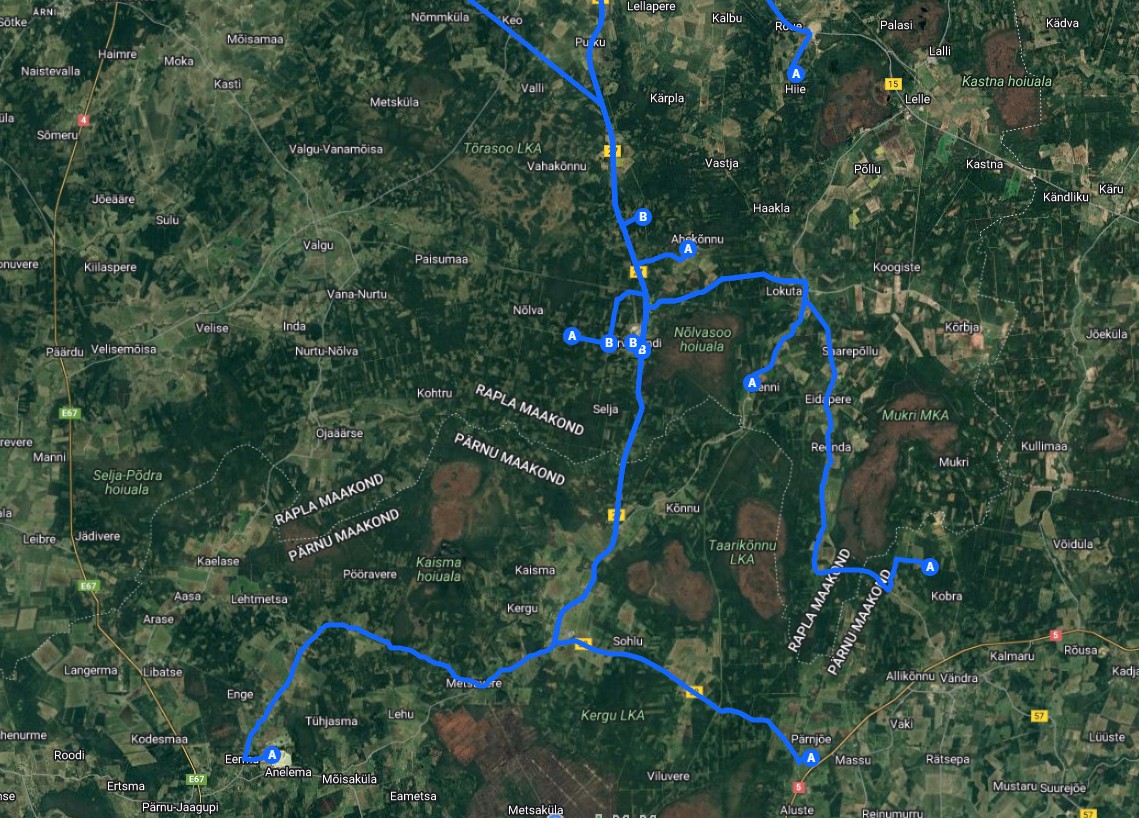

hallatavatel riigiteedel. Kooskõlastatud veoteed on kajastatud Lisas 1.
Kehtima jäävad mh varasema veoteede kooskõlastuse tingimused (07.05.2025, nr 7.1-3/25/5639-
2), mida Transpordiamet täiendab eristatavana allpool, lisanduvate veoteede marsruutide tõttu.
Transpordiameti poolsed tingimused ja nõuded veoteede kasutamiseks:
1. Veoteede kasutamisel, korrashoiul ja remondil juhinduda töövõtulepingu tehnilise
kirjelduse p 1.1.5.1 sätestatud tingimustest, sh amet eraldi rõhutab üle:
Veoteed enne massvedudega alustamist filmida ja pildistada ülesse.
Ülevaatusele/läbisõidule kaasata Transpordiameti esindaja (Rapla piirkond: Timmo
Teder ja Pärnu piirkond: Karl Õigus).
Veoteed vajadusel tugevdada vedude eel (tugevdamise ulatused, tehnoloogiad ja
tähtajad lepitakse kokku veoteede ülevaatuse järgselt).
Massvedude ajal tekkinud uute teekatte defektide korral (mida ülevaatuse ajal ei
esinenud), informeerida Transpordiameti esindajat esimesel võimalusel, sh leppida
kokku edasine tegevuskava eelneva olukorra taastamiseks.
Veoteedel tagada teekatete pidev puhastamine (vajaduspõhiselt, kui massvedudega
riigiteedele pori jms jõuab).
2. Juhime tähelepanu, et Transpordiamet annab kooskõlastuse ameti hallatavate riigiteede
osas, st kui on teid/teelõike, mille omaniku ülesandeid ei täida Transpordiamet, tuleb
Töövõtjal kõnealuste teelõikude kasutamine massveoks kooskõlastada vastavate teede
omanike/haldajatega vedude eel.
3. Veoteed, mis läbivad massipiiranguga kaetud teelõike, tuleb taotleda vedude eel luba
massipiirangu alas sõitmiseks (Transpordiameti hallatavate riigiteede korral taotlus esitada
läbi e-teeninduse).
2 (2)
4. Transpordiametit hoida kursis, millal massveod algavad ja lõpevad (et ametil oleks
ajakohane info ja teadmine toimuvatest massvedudest).
5. Massvedudeks kasutatavad veoteed kooskõlastada vedude eel mh ka ehitustööde Tellija
ning Omanikujärelevalvega.
6. Juhime tähelepanu, et riigiteed nr 20254 Ahekõnnu tee ja nr 20160 Lokuta-Kõnnu tee ning
nr 20242 Koikse-Jalase-Riidaku tee on kruusateed ehk nende seisukord võib kiiresti
halveneda (olenevalt ilmastikust ja massveo intensiivsusest). Kruusateede sõidetavuse
halvenemisel tuleb esimesel võimalusel, ja vajadusel korduvalt, korraldada Rail Baltica
põhitrassi ehitajal kruusateede hööveldamine ja vajadusel purustatud kruusa juurde
lisamine (segu pos 6), koos killustikuga tugevdamisega. Kruusateede seisukorra
märgataval halvenemisel Transpordiamet on sunnitud kruusateedele kehtestama
massipiirangud kuniks kruusatee eelnev seisukord taastatakse või on teeolud paranenud
(liigvesi muldkehast lahkunud/mulle on ära kuivanud).
6.1. Rail Baltica põhitrassi ehitajal tagada piirkonna teehooldaja poolt kevadeti teostatava
tolmutõrjevahendi CaCl toimimine kruusateedel, kui toimuvad massveod – CaCl peab
toimima/töötama kogu suveperioodi (s.o ca aprill-september), tolmutõrje teostamine 1x
nädalas (ehitaja ja Transpordiamet jooksvalt hindavad tolmutõrje toimimist, vajadusel
määrab Transpordiamet muu tolmutõrje teostamise sageduse) – tegemist on kruusateedega,
kus iga-aastaselt suveperioodiks teostatakse tolmutõrjet teelt leviva tolmu tõkestamiseks
teeäärsetele majapidamistele.
Tolmutõrje lõikudeks arvestada riigitee nr 20254 Ahekõnnu tee lõigus km 1,798 – 2,297,
riigitee nr 20160 Lokuta-Kõnnu tee lõigus km 0,13 – 4,5 ning riigitee nr 20242 Koikse-
Jalase-Riidaku tee lõigus km 8,1-8,875.
Lugupidamisega
(allkirjastatud digitaalselt)
Viktor Kisseljov
juhataja
Põhja osakond
Lisa: 1. Veoteed kaardil
Koopia: Rail Baltic Estonia OÜ (Indrek Edesi, [email protected])
Margus Magus
59198701, [email protected]
