Dokumendiregister | Transpordiamet |
Viit | 7.1-3/24/3296-1 |
Registreeritud | 27.02.2024 |
Sünkroonitud | 30.03.2024 |
Liik | Sissetulev kiri |
Funktsioon | 7.1 Teetaristuga seotud õiguste andmine |
Sari | 7.1-3 Teemaa-alal ja teekaitse-vööndis tegutsemise lubade taotlused, load ja tehtud tööde vastuvõtuaktid |
Toimik | 7.1-3/2024 |
Juurdepääsupiirang | Avalik |
Juurdepääsupiirang | |
Adressaat | Marrek Puit OÜ |
Saabumis/saatmisviis | Marrek Puit OÜ |
Vastutaja | Karl Õigus (Users, Teehoiuteenistus, Lääne osakond, Korrashoiu ja liikluskorralduse üksus) |
Originaal | Ava uues aknas |
LIIKLUSKORRALDUSE TÜÜPJOONISED
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus sõidutee servast ≥ 4,0 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kattega tee äärde – kiirus 70-90 km/h Joonis 5-1
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus kruusatee servast ≥ 2,5 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kruusatee – kiirus 70-90 km/h Joonis 5-2
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus sõidutee servast ≥ 4,0 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kattega tee äärde – kiirus 50 km/h Joonis 5-3
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus kruusatee servast ≥ 2,5 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kruusatee – kiirus 50 km/h Joonis 5-4
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valgustpeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on töö
korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda riigivara
kasutamise lepingut ning peab olema tööde teostamise ajal
objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 90 km/h Joonis 6-1
Töö nimetus Metsamaterjali laadimistööd Teostamise
aeg
27.02.2024 – 30.04.2024

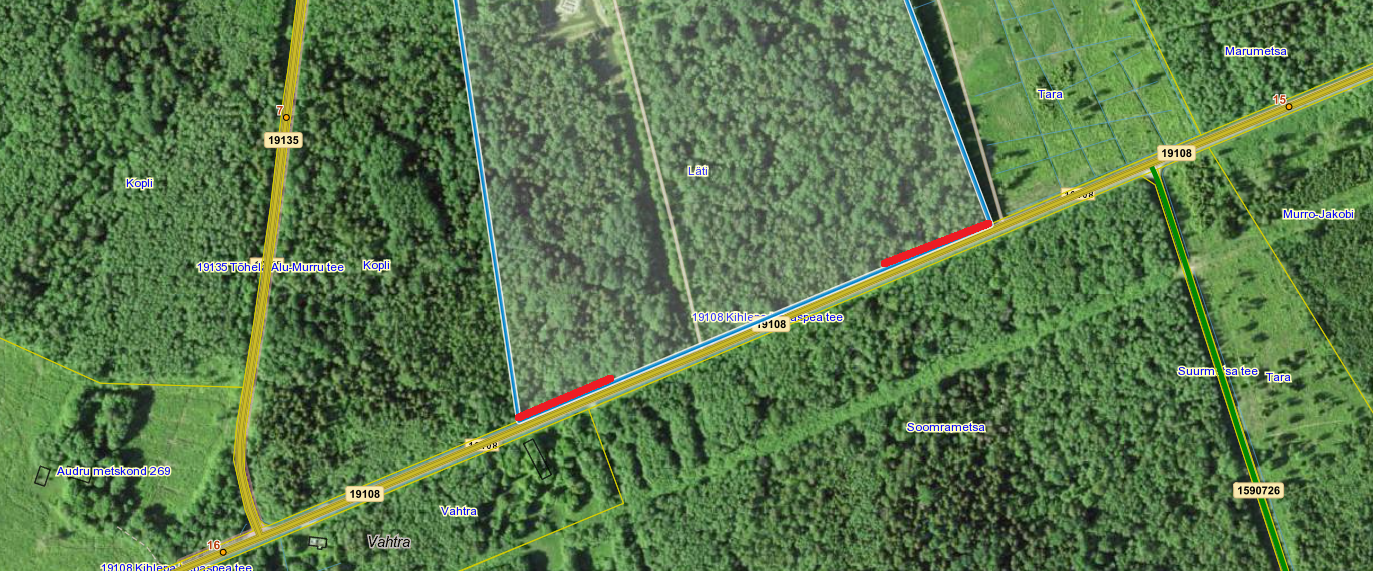

Tööde asukoht Tee nr 19108 Tee nimi Kihlepa – Lepasepa tee Km 15,275 – 15,720
Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Marko Kasemaa Tel. nr 5270686
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on
töö korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 70 km/h Joonis 6-2
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km
Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on töö
korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 50 km/h Joonis 6-3
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km
Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
Marrek Puit OÜ telefon +372 38 52 071 Swedbank EE412200221021401878 Päinurme küla Järva vald mobiil +372 5667 8631 KMKR nr. EE100818037 72502 Järva maakond fax +372 38 52 202 Reg. kood 10934040
VOLIKIRI
Päinurmes, 21.09.2021 a
Marrek Puit OÜ (registrikood 10934040, asukoht Meierei tn 1b, Päinurme küla Järva vald
Järva maakond 72502), esindaja juhatuse liige Margus Viiklaid (isikukood 37909034925),
volitab käesolevaga Marko Kasemaa´d (isikukood 377010149131; elukoht Kraavi 9-12 Türi
72214 Järvamaa) sõlmima ettevõtte nimel järgmisi lepinguid:
1. Teemaa kasutamiseks;
2. Naaberkinnistute kasutamiseks metsamaterjali ladustamiseks ja väljaveoks.
Volitus on tähtajatu ning on väljastatud edasivolitamise õiguseta.
______________________________
Margus Viiklaid
Marrek Puit OÜ
juhatuse liige
Tere,
Saadan taotluse.
Lugupidamisega
Marko Kasemaa
Metsameister
Marrek Puit OĆ
LIIKLUSKORRALDUSE TÜÜPJOONISED
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus sõidutee servast ≥ 4,0 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kattega tee äärde – kiirus 70-90 km/h Joonis 5-1
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus kruusatee servast ≥ 2,5 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kruusatee – kiirus 70-90 km/h Joonis 5-2
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus sõidutee servast ≥ 4,0 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kattega tee äärde – kiirus 50 km/h Joonis 5-3
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja
teel töötav inimene peab kandma standardi EVS-EN
ISO 20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Metsamaterjali kaugus kruusatee servast ≥ 2,5 m.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali ladustamine kruusatee – kiirus 50 km/h Joonis 5-4
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valgustpeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on töö
korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda riigivara
kasutamise lepingut ning peab olema tööde teostamise ajal
objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 90 km/h Joonis 6-1
Töö nimetus Metsamaterjali laadimistööd Teostamise
aeg
27.02.2024 – 30.04.2024
Tööde asukoht Tee nr 19108 Tee nimi Kihlepa – Lepasepa tee Km 15,275 – 15,720
Muu info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Marko Kasemaa Tel. nr 5270686
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on
töö korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 70 km/h Joonis 6-2
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km
Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
KOOSKÕLASTATUD
Transpordiamet, Teehoiuteenistus
[ … ] - liikluskorraldaja
… (kuupäev)
TINGIMUSED:
1. Liikluse korraldamisel objektil juhinduda kehtivatest
õigusaktidest, sh määrusest majandus- ja taristuministri
13.07.2018.a määrusest nr 43 „Nõuded ajutisele
liikluskorraldusele“ ja juhendist „Riigiteede ajutine
liikluskorraldus“ MA 2018-009.
2. Paigaldatavad ajutised liiklusmärgid peavad olema 2.
klassi valguspeegeldava kilega. Liikluse korraldamisel
kasutada 2. suurusgrupi liiklusmärke.
3. Teele paigaldatud ajutise märgi kõrgus teekattest peab
olema vähemalt 0,6 m.
4. Teel ja teemaal töötaval sõidukil peab olema sisse
lülitatud vähemalt üks nõuetele vastav ja igas suunas
nähtav kollane vilkur või vilkurite kombinatsioon ja teel
töötav inimene peab kandma standardi EVS-EN ISO
20471 kohast märguriietust.
5. Sõiduteel väljaspool tööruumi ei tohi parkida sõidukeid
ja mehhanisme ega ladustada materjale.
6. Tagada tööde teostamise alal teekatte puhtus.
7. Langetamis-, virnastamis- ja laadimistöid tegevate
masinate töötuled ei tohi pimestada teel liiklejaid.
8. Piirangud ja kitsendused ei tohi kesta kauem, olla
kehtestatud varem või pikemale teelõigule kui see on töö
korraldamiseks vajalik. Kui laadimist ei toimu, siis
vabastada sõidurada ja eemaldada piirangud.
9. Vähemalt 24 tundi enne tööde alustamist või
liikluskorralduse muutmist teavitada
liiklusjuhtimiskeskust e-post [email protected]
või Transpordiametit Tark Tee liikluspiirangute
iseteeninduskeskkonnas, millele pääseb ligi
Transpordiameti e-teeninduse kaudu.
10. Metsamaterjali äraveol lähtuda teele kehtestatud
piirangutest.
Kooskõlastatud liikluskorralduse joonised ei asenda teel ja
teemaal töötamise luba.
Joonis peab olema koos loaga tööde teostamise ajal objektil.
Tüüpjoonis Metsamaterjali laadimistööd – kiirus 50 km/h Joonis 6-3
Töö nimetus Teostamise
aeg
Tööde asukoht Tee nr Tee nimi Km
Muu
info
Tööde teostaja
Liikluskorralduse eest vastutaja Nimi Tel. nr
Marrek Puit OÜ telefon +372 38 52 071 Swedbank EE412200221021401878 Päinurme küla Järva vald mobiil +372 5667 8631 KMKR nr. EE100818037 72502 Järva maakond fax +372 38 52 202 Reg. kood 10934040
VOLIKIRI
Päinurmes, 21.09.2021 a
Marrek Puit OÜ (registrikood 10934040, asukoht Meierei tn 1b, Päinurme küla Järva vald
Järva maakond 72502), esindaja juhatuse liige Margus Viiklaid (isikukood 37909034925),
volitab käesolevaga Marko Kasemaa´d (isikukood 377010149131; elukoht Kraavi 9-12 Türi
72214 Järvamaa) sõlmima ettevõtte nimel järgmisi lepinguid:
1. Teemaa kasutamiseks;
2. Naaberkinnistute kasutamiseks metsamaterjali ladustamiseks ja väljaveoks.
Volitus on tähtajatu ning on väljastatud edasivolitamise õiguseta.
______________________________
Margus Viiklaid
Marrek Puit OÜ
juhatuse liige
