EELNÕU
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 13109 Narva–Auvere
km 16,12-22,5 asuva lõigu rekonstrueerimise ehitusprojekti koostamiseks“
lisa 1
PROJEKTEERIMISTINGIMUSED
Riigitee 13109 Narva–Auvere km 16,12-22,5 asuva lõigu rekonstrueerimise
ehitusprojekti koostamiseks
1. EHITUSTEGEVUSE LIIGI TÄPSUSTUS
Ehitustegevuse liik: Rekonstrueerimine
Kasutamise otstarve: Avalikult kasutatav riigitee
2. PROJEKTEERIMISTINGIMUSTE ANDJA
2.1.Asutus: Transpordiamet
2.2.Asutuse registrikood: 70001490
2.3.Ametniku nimi: Ave Kallo
2.4.Ametniku ametinimetus: Projekteerimise üksuse juhataja
3. TAOTLUSE ANDMED
3.1.Liik: Projekteerimistingimused detailplaneeringu koostamise kohustuse
puudumisel
3.2. Alus: Teehoiukava
Märkus. Taotlust ei esitata. Huvitatud osapool ja menetleja on samad isikud. Aluseks on
haldusmenetluse seaduse § 35 lg 1 p 2
4. EHITAMISEGA HÕLMATAVA KINNISASJA ANDMED
4.1.Katastritunnus*: 85101:012:0040; 85101:012:0041; 85101:012:0042;
51401:001:0456; 85101:012:0043; 51401:001:0569
4.2.Koha-aadress: Ida-Viru maakond, Narva-Jõesuu linn, Auvere küla
Projekteeritava teelõigu asukohaskeem on esitatud lisas.
* Punktis 4.1 on toodud projektiga käsitletava riigitee katastriüksus. Projektlahenduse
koostamisel võib osutuda vajalikuks täiendava teemaa omandamine teega piirnevatest
kinnisasjadest. Täiendava teemaa vajadus näidatakse krundijaotuskava joonistel.
5. PROJEKTEERIMISTINGIMUSTE SISU JA PÕHJENDUSED
5.1.Üldised
5.1.1. Olemasolev
olukord
Riigitee 13109 aasta keskmine ööpäevane liiklussagedus km
16,12-17,447 lõigul oli riikliku teeregistri 2022. a andmetel 568
autot ööpäevas ja km 17,447-22,5 lõigul 918 autot ööpäevas
(raskeliikluse osakaal mõlemal lõigul 8%). Ristuval teel 13145
oli 602 autot ööpäevas (RL 10%).
Katend on ehitatud 1964/65. a. Katte tasasus on väga halb: IRI
60% ulatuses üle lubatud piirmäära, keskmine IRI ꞊ 3,5 mm/m
(mõõdetud 2022. a). Katendi pinnast üle 8% on defektne
(mõõdetud 2023. a): valdavalt tegemist põik- ja pikipragudega,
kuid esineb ka võrkpragusid ja murenemist.
Olemasoleva katte keskmine laius on 8,7 m ja muldkeha
pealtlaius 10,6 m. Lõigus on 8 põhitee alust truupi, mille
ehitusaastateks 1964/65.
Teeosal on suurimaks lubatud sõidukiiruseks 90 km/h, Auvere
ristmiku piirkonnas ja lõigus 21,885-22,025: 70 km/h ja alates
km 22,025: 50 km/h.
Tegemist on ka erigabariidiliste veoste veoteega, kus nõutavaks
gabariidiks 7X7.
Viimane tõsisem katte säilitusremont kogu lõigu ulatuses tehti
2020. aastal.
Tulenevalt määrusest Tee seisundinõuded peab tee 13109
seisund vastama kattega tee suvisele seisunditasemele 2.
5.1.2. Projekti eesmärk Olemasoleva maantee rekonstrueerimine sisaldab tee katendi
ning muldkeha remonti (sh olemasolevaid ristmikke, vete
äravoolusüsteeme, liikluskorraldusvahendeid jms), ning
tehniliselt vajaliku teemaa määramist, et parandada
teekonstruktsiooni kandevõimet ja tõsta liiklusohutuse taset
ning sõidumugavust.
5.1.3. Lubatud suurim
sõidukiirus
Lähtuda riigiteel projekteeritavast kiirusrežiimist (asulas 50
km/h, maanteel 80 km/h).
5.1.4. Projekteerimise
lähtetase
Rahuldav
5.1.5. Sõiduradade arv 2
5.1.6. Sõidurada Lähtuda juhisest „Riigiteede ristlõike valimise juhend“.
5.2.Riigitee, sh ristmikud
5.2.1. Lähtuda majandus- ja taristuministri 05.08.2015 määruse nr 106 „Tee projekteerimise
normid“ lisast „Maanteede projekteerimisnormid“.
5.2.2. Projekti koosseisus näha ette riigiteel paiknevate ristmike rekonstrueerimine.
5.2.3. Ristmike projektlahenduse sobivust tuleb kontrollida antud oludes ebasoodsaima
arvutusliku auto- või masinrongi pöördekoridori šablooniga.
5.2.4. Projektis kavandada meetmed riigitee liiklusohutuse parendamiseks (vajadusel
nähtavuse parandamine, vaba ruumi tagamine, liikluse rahustamine jms).
5.2.5. Vajadusel näha ette lõiguti olemasoleva kiirusrežiimi ja/või selle ulatuse muutmine.
5.2.6. Näha ette projektiga hõlmatud alal olemasolevate mahasõitude remont vastavalt
mahasõidu tüüplahendustele või mahasõidu likvideerimine, kui mahasõit on
ebavajalik või dubleeriv (näiteks: samale kinnistule mitu mahasõitu). Täiendavaid
mahasõite projektiga mitte kavandada.
5.3.Bussipeatused – ei kavandata
5.4.Kergliiklusteed – ei kavandata
5.5.Teega seotud rajatised
5.5.1. Projekteerimise käigus selgitatakse välja uute ja olemasolevate truupide
(ümber)ehituse ja tee muldkeha kaitseks üleniiskumise eest kavandatava pinnavete
ärajuhtimissüsteemi korrastamise vajadus.
5.6.Teevalgustus – ei kavandata
5.7.Muud projekteerimisel arvestamisele kuuluvad tingimused
5.7.1. Katend projekteerida kasutusajaga vähemalt 20 aastat.
5.7.2. Ennustuslik koormussagedus määrata „Liiklusuuringu juhendi ja baasprognoosi
koostamine“, TTÜ 2020 uurimustöö aruande järgi, lähtudes keskmisest
kasvutrendist.
5.7.3. Tagada vete piki- ja põiksuunaline äravool teemaalt.
5.7.4. Koostada krundijaotuskava ehitustööde ja edasise teehooldusega arvestava tehniliselt
vajaliku teemaa võõrandamise protsessi läbiviimiseks.
5.8.Piirangud, kitsendused ning nendest tulenevad nõuded
5.8.1. Täpsustada kõik võimalikud piirangud, mis võivad mõjutada tee-ehitust ning taotleda
piirangute kehtestajatelt tingimused, millega arvestada projekti koostamisel.
5.8.2. Taotleda tehnilised tingimused kommunikatsioonide valdajatelt, kelle trasse
projektiga tehtavad tööd puudutavad.
5.8.3. Arvestada Transpordiameti otsustega, mis on esitatud korralduse
„Projekteerimistingimuste andmine riigitee 13109 Narva–Auvere km 16,12-22,5
asuva lõigu rekonstrueerimise ehitusprojekti koostamiseks“ lisas 2 „Arvamuste ja
kooskõlastuste koondtabel“ (lisatakse projekteerimistingimuste korraldusele).
5.9.Haljastuse ja heakorra põhimõtted
5.9.1. Haljastuse kavandamisel lähtuda juhistest „Kasutus- ja hooldusjuhendi koostamise
põhimõtted“ ja „Riigiteede haljastustööde juhis“.
5.9.2. Näha ette metsa, võsa ning muude takistuste eemaldamine tee maa-alalt, samuti
teemaa planeerimis- ja heakorratööd.
5.10. EHITUSUURINGUTE TEGEMISE VAJADUS
☒ Geodeetilised uurimustööd Ehitusprojekti koostamiseks vajalikus mahus
☒ Geotehnilised uuringud Ehitusprojekti koostamiseks vajalikus mahus,
maaradari kasutamine on lubatud.
5.11. MUUD PROJEKTI KOOSSEISUS TEOSTATAVAD UURINGUD
☒ Liiklusuuringud ja -prognoos Teostada mahus, mis võimaldab arvutada ristmike
läbilaskvust ja määrata teenindustaset ning katte
arvutamiseks vajalikku koormussagedust.
5.12. KESKKONNAMÕJUDE HINDAMISE VAJADUS
☐ Keskkonnamõjude
eelhindamine
Kavandatava tegevusega eeldatavalt kaasneva
keskkonnamõju tuvastamine ning selle olulisuse ja
ulatuse esialgne selgitamine ja hindamine, millele
tuginedes on otsustajal võimalik kaalutleda põhjaliku
KMH hindamise algatamise vajalikkuse üle.
☐ Keskkonnamõju hindamine Enne ehitusloa andmist
☒ Ei kohaldu
Koostas: Rainer Kuldmaa, projekteerimise üksuse projektijuht
Lisa. Projekteeritava teelõigu asukohaskeem
EELNÕU
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 13109 Narva–Auvere km 16,12-22,5 asuva lõigu rekonstrueerimise
ehitusprojekti koostamiseks“
lisa 1
Lisa. Projekteeritava teelõigu asukohaskeem
Projekteeritav riigitee
13109 lõik km 16,12-22,5
Valge 4 / 11413 Tallinn / 620 1200 / [email protected] / www.transpordiamet.ee
Registrikood 70001490
Lugupeetud menetlusosaline
14.11.2023 nr 8-1/23-158/23786-1
Riigitee 13109 Narva–Auvere km
16,12-22,5 asuva lõigu rekonstrueerimise
ehitusprojekti projekteerimistingimuste
menetlusse kaasamine
Transpordiamet algatas projekteerimistingimuste menetluse riigitee 13109 Narva - Auvere km
16,12-22,5 asuva lõigu rekonstrueerimise ehitusprojekti koostamiseks. Tee ehitustööd on
teehoiukava kohaselt plaanis aastal 2028.
Projekti eesmärk on olemasoleva maantee rekonstrueerimine, mis sisaldab tee katendi ning
muldkeha remonti (sh olemasolevaid ristmikke, vete äravoolusüsteeme, liikluskorraldusvahendeid
jms), ning tehniliselt vajaliku teemaa määramist, et parandada teekonstruktsiooni kandevõimet ja
tõsta liiklusohutuse taset ning sõidumugavust.
Ehitusseadustiku § 31 lg 4 alusel esitame teile kooskõlastamiseks või arvamuse avaldamiseks
projekteerimistingimuste eelnõu. Palume teie seisukoht esitada hiljemalt 30.11.2023 e-posti
aadressil [email protected] .
Kui nimetatud tähtajaks ei ole seisukohta esitatud ega ole taotletud tähtaja pikendamist, loetakse
ehitusseadustiku § 31 lõike 6 alusel projekteerimistingimuste eelnõu kooskõlastaja poolt vaikimisi
kooskõlastatuks või eeldatakse, et arvamuse andja ei soovi projekteerimistingimuste eelnõu kohta
arvamust avaldada.
Täiendavate küsimuste korral palume pöörduda Transpordiameti planeerimise osakonna
projekteerimise üksuse projektijuhi Rainer Kuldmaa poole (tel. +372 503 9013, e-post
Lugupidamisega
(allkirjastatud digitaalselt)
Rainer Kuldmaa
projektijuht
planeerimise osakonna projekteerimise üksus
2 (2)
Lisa: Projekteerimistingimused riigitee 13109 (eelnõu)
Adressaadid: Kliimaministeerium
Keskkonnaamet
Maa-amet
Põllumajandus- ja Toiduamet
Riigimetsa Majandamise Keskus
Tarbijakaitse ja Tehnilise Järelevalve Amet
Elektrilevi OÜ
Elering AS
Aktsiaselts Narva Vesi
Narva-Jõesuu Linnavalitsus
5039013, [email protected]
Riigitee 13109 Narva–Auvere km 16,12-22,5
asuva lõigu rekonstrueerimise ehitusprojekti
projekteerimistingimuste menetlusse kaasamine
Olete 14.11.2023 nr 8-1/23-158/23786-1 kirjaga teavitanud Riigimetsa Majandamise Keskust
(edaspidi RMK), et Transpordiametil on algatanud projekteerimistingimuste menetluse riigitee
13109 Narva - Auvere km 16,12-22,5 asuva lõigu rekonstrueerimise ehitusprojekti koostamiseks.
Tee ehitustööd on teehoiukava kohaselt plaanis aastal 2028. Küsite projekteerimistingimuste
eelnõule kooskõlastust või arvamusi hiljemalt 30.11.2023.
RMK on projekteerimistingimuste eelnõuga tutvunud ja teatab järgmist.
Täna ühtegi metsateed rekonstrueeritavalt lõigult ei lähtu ja ühtegi ristumist RMK teega ei ole.
Küll on baastingimused järgmised:
1. Riigiteelt peab olema tagatud sadevete äravool sellises ulatuses, et metsakasvatamiseks ja
-majandamiseks on tagatud sobiv veerežiim.
2. Säilitada ja korrastada olemasolevad mahasõidu kohad.

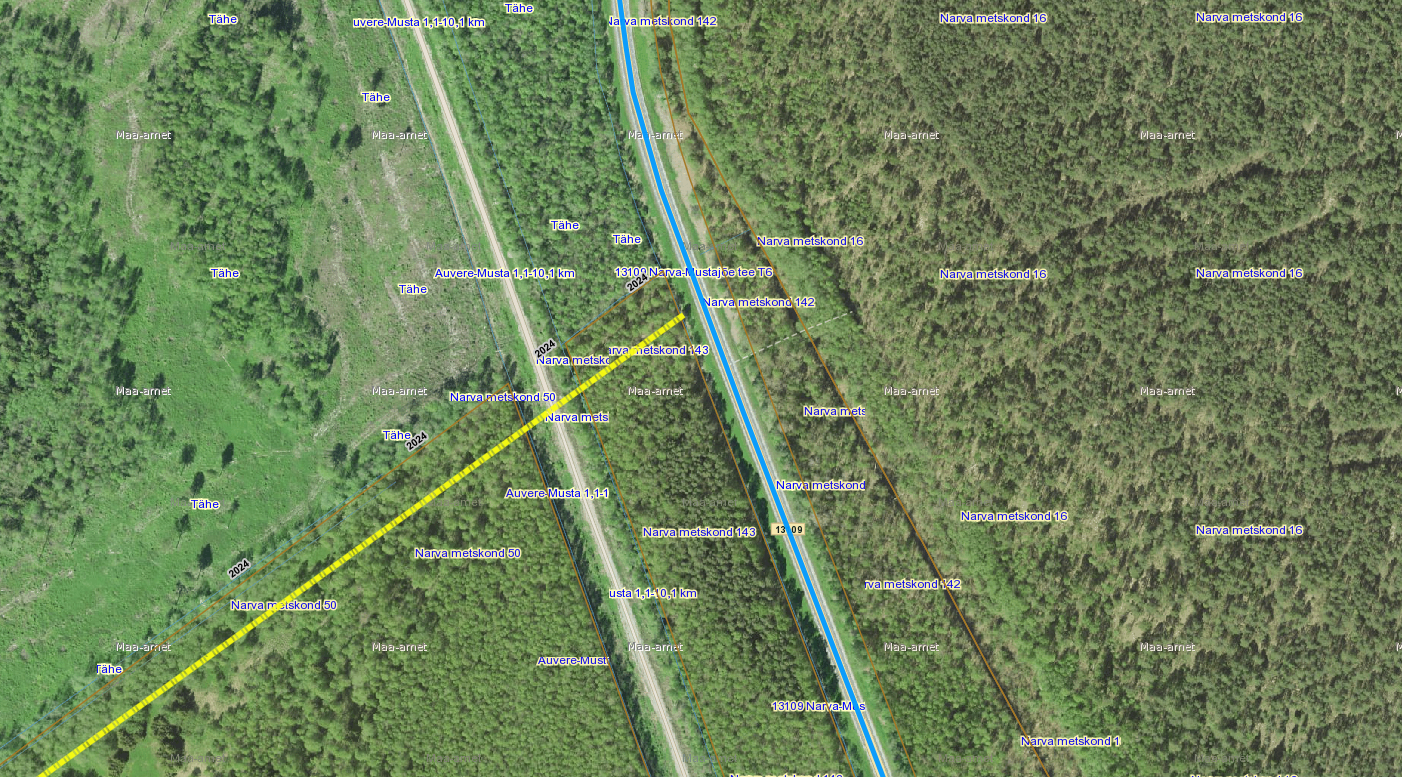

3. Edastame info RMK kavandatava metsatee kohta, mis tulevikus ristub Narva-Auvere teega
(pilt manuses, kollane joon visualiseerib uue metsatee asukohta). Uue metsatee ja ristumise
kavandamine algab 2024. aastal.
Lugupidamisega
(allkirjastatud digitaalselt)
Alar Süda
Metsaülem
LISA 1. RMK kavandatava metsatee asukoht.
506 1698 [email protected]
Lp Rainer Kuldmaa
Projektijuht
Transpordiamet
Valge 4
11413 TALLINN
Teie 14.11.2023 nr 8-1/23-158/23786-1
Meie 27.11.2023 nr 3-1.1/2023/7081
XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXX
