Projekteerimistingimused riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks
Lisa 1. Projekteeritava riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla asukohaskeem
km 11,359 Luunja sild (nr 544)
Projekteerimistingimused Riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks
Lisa 2. Projektiga käsitletav lõik
Projektiga käsitletava lõigu algus km 10,661 asuv Luunja‐Kavastu ristmik
Projektiga käsitletava lõigu lõpp km 11,978 asuv Vana‐Kastre1 ristmik
km 11,359 asuv Luunja sild
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–
Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 1
PROJEKTEERIMISTINGIMUSED
Riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise
ehitusprojekti koostamiseks
1. EHITUSTEGEVUSE LIIGI TÄPSUSTUS
Ehitustegevuse liik: Rekonstrueerimine
Kasutamise otstarve: Avalikult kasutatav riigitee
2. PROJEKTEERIMISTINGIMUSTE ANDJA
2.1.Asutus: Transpordiamet
2.2.Asutuse registrikood: 70001490
2.3.Ametniku nimi: Mart Michelis
2.4.Ametniku ametinimetus: Projekteerimise üksuse juhataja
3. TAOTLUSE ANDMED
3.1.Liik: Projekteerimistingimused detailplaneeringu koostamise kohustuse
puudumisel
3.2. Alus: Teehoiukava
Märkus. Taotlust ei esitata. Huvitatud osapool ja menetleja on samad isikud. Aluseks on
haldusmenetluse seaduse § 35 lg 1 p 2
4. EHITAMISEGA HÕLMATAVA KINNISASJA ANDMED
4.1.Katastritunnus*: 43202:004:0044; 50101:001:0548; 50101:001:0553;
43201:002:0347; 43201:001:2095; 29101:001:0421;
50101:001:0013; 50101:001:0019; 29101:001:0901;
29101:001:0035.
4.2.Koha-aadress: Tartu maakond Luunja vald (Luunja alevik, Sirgu küla) ja
Kastre vald (Vana-Kastre küla)
Projekteeritava teelõigu asukohaskeem on esitatud lisas 1.
* Punktis 4.1 on toodud projektiga käsitletava riigitee katastriüksused ning need
katastriüksused, mida läbib lisas 3 näidatud kavandatav teekoridor. Projektlahenduse
koostamisel võib osutuda vajalikuks täiendava teemaa omandamine teega piirnevatest
kinnisasjadest. Täiendava teemaa vajadus näidatakse krundijaotuskava joonistel.
5. PROJEKTEERIMISTINGIMUSTE SISU JA PÕHJENDUSED
5.1.Üldised
5.1.1. Olemasolev
olukord
Luunja sild (nr 544) on viieavaline konsoolidega gerbertalasild
mis ületab Emajõge. Silla pikkus on 103,8 m ja laius 10,72 m.
Sõidutee gabariit sillal on 8 m. Sild on ehitatud 1953. aastal ja
remonditud 1998. aastal. Teelõigu aasta keskmine ööpäevane
liiklussagedus oli teeregistri 2021. aasta andmetel 3871 autot
ööpäevas, millest raskeliiklus oli 6%.
Kummalgi pool Luunja silda, ligikaudu 600 m kaugusel,
asuvad ristmikud (Luunja-Kavastu ja Vana-Kastre1 ristmik)
kuhu on rajatud bussipeatustesse pääsemiseks jalgratta- ja
jalgteed ning jalgteed. Luunja sillal jalgratta- ja jalgtee puudub.
Luunja sild on Tartu linna ja Peipsi järve vahel ainus
maanteesild üle Emajõe.
Luunja sild ei vasta kaasaegsetele gabariidi- ja
koormusnõuetele. Silla keskmisel aval on armatuuri tugev
rooste. Hüdroisolatsiooni kehva seisukord ja lekkiv vuuk on
põhjustanud betoonplaadi, vahesammaste ja põiktalade
murenemise. Tugiosad on roostes. Servaprussil on ääreplekk
lagunenud, roostes ja betoonil on veekahjustused ning
mahupraod. Betoonist trepp on murenenud. Metallist
käsipuude ühenduskohad ja poldid on tugevalt roostes.
5.1.2. Projekti eesmärk Olemasoleva Luunja silla asemele uue silla kavandamine,
ehitusaegseid ümbersõite vältides.
Jalakäijate ja jalgratturite liiklusohutuse taseme tõstmine
Luunja-Kavastu ja Vana-Kastre1 ristmike vahelisel lõigul.
Tehniliselt vajaliku teemaa määramine.
5.1.3. Lubatud suurim
sõidukiirus
90 km/h, põhjendatud juhtudel madalam
5.1.4. Projekteerimise
lähtetase
rahuldav
5.1.5. Sõiduradade arv 2
5.1.6. Sõidutee ristlõige 0,5+1,0+3,5+3,5+1,0+0,5m
5.1.7. Jalgratta- ja jalgtee
laius
3 m
5.2.Teega seotud rajatised - Luunja sild (nr 544)
5.2.1. Projekteerida olemasoleva Luunja silla kõrvale (sisekurvi, Peipsi järve poole) uus
sild, mis võimaldab ehituse ajal säilitada liiklus olemasoleval Luunja sillal ning
vältida ehitusaegseid ümbersõite.
5.2.2. Uus sild projekteerida võimalikult lähedale olemasolevale sillale, et optimeerida
maakasutust ja teetööde mahtu silla pealesõitude kokkuviimisel olemasoleva teega.
5.2.3. Arvestada silla projekteerimisel eriveoste koormusega 3600 kN.
5.2.4. Koostada olemasoleva Luunja silla lammutusprojekt.
5.3.Riigitee, sh ristmikud ja mahasõidud
5.3.1. Lähtuda majandus- ja taristuministri 05.08.2015 määruse nr 106 „Tee projekteerimise
normid“ lisast „Maanteede projekteerimisnormid“ ning Transpordiameti juhendist
„Riigiteede ristlõike valimise juhend“.
5.3.2. Projektiga käsitleda kogu Luunja-Kavastu ja Vana-Kastre1 ristmike vahelist lõiku
(näidatud lisas 2).
5.3.3. Riigitee ümberehitamine näha ette minimaalses tehniliselt vajalikus lõigus.

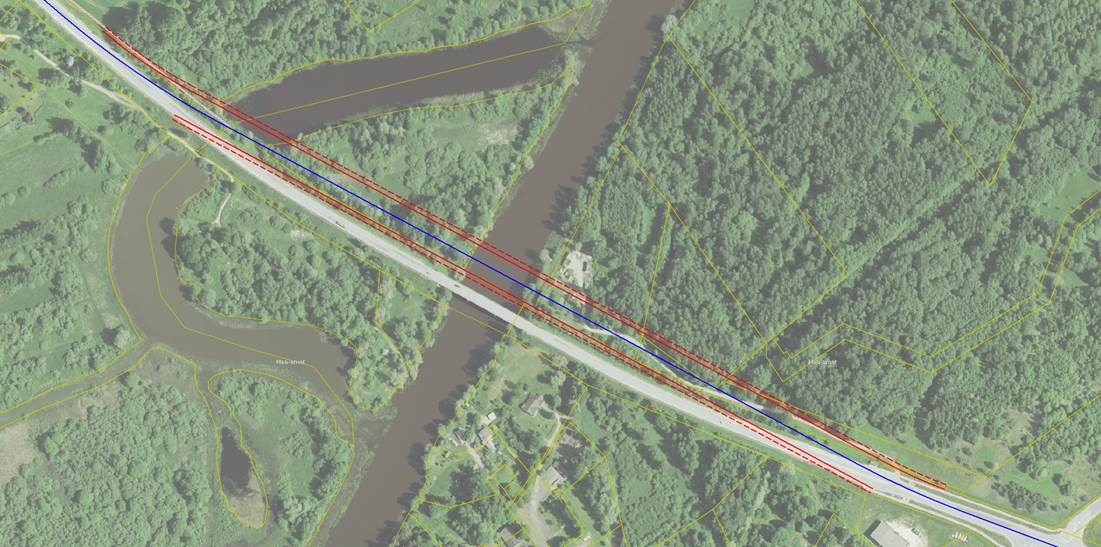

Kavandatava teekoridori põhimõtteline paiknemine on näidatud lisas 3 (joonisel on
punaste joonte vahe 30 m ning katkendjoonte vahe 40 m).
5.3.4. Näha ette projektiga hõlmatud alal olemasolevate mahasõitude remont vastavalt
mahasõidu tüüplahendustele või mahasõidu likvideerimine, kui mahasõit on
ebavajalik või dubleeriv (näiteks: samale kinnistule mitu mahasõitu). Täiendavaid
mahasõite projektiga mitte kavandada.
5.3.5. Juhul, kui ehitusprojekti tulemusena kaob mõnele kinnistule või kinnistu osale
juurdepääs, tuleb projektiga tagada ja lahendada uus juurdepääs.
5.4.Bussipeatused
5.4.1. Juhul kui projekteeritav lõik ulatub olemasolevate bussipeatusteni, projekteerida
ümber ka bussipeatused
5.5.Kergliiklusteed
5.5.1. Projekteerida projektiga käsitletavale lõigule (näidatud lisas 2) jalgratta- ja jalgtee,
mis ühendab omavahel Luunja-Kavastu ja Vana-Kastre1 ristmikul asuvad jalgratta-
ja jalgteed.
5.5.2. Jalgratta- ja jalgtee kavandamisel lähtuda Transpordiameti juhendist
„Kergliiklustaristu kavandamise juhend“.
5.6.Teevalgustus – ei kavandata
5.7.Muud projekteerimisel arvestamisele kuuluvad tingimused
5.7.1. Katend projekteerida kasutusajaga vähemalt 20 aastat.
5.7.2. Tagada vete piki- ja põiksuunaline äravool teemaalt. Vajadusel projekteerida
pinnavete ärajuhtimissüsteemide ehitamine, ümberehitamine ja puhastamine (sh
vajadusel kraavide eelvoolud, mis asuvad teega piirnevatel katastriüksustel).
5.7.3. Koostada krundijaotuskava ehitustööde ja edasise teehooldusega arvestava tehniliselt
vajaliku teemaa võõrandamise protsessi läbiviimiseks.
5.8.Piirangud, kitsendused ning nendest tulenevad nõuded
5.8.1. Täpsustada kõik võimalikud piirangud, mis võivad mõjutada tee-ehitust ning taotleda
piirangute kehtestajatelt tingimused, millega arvestada projekti koostamisel.
5.8.2. Taotleda tehnilised tingimused kommunikatsioonide valdajatelt, kelle trasse
projektiga tehtavad tööd puudutavad.
5.8.3. Arvestada Transpordiameti otsustega, mis on esitatud korralduse
„Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359
asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“ lisas 2
„Arvamuste ja kooskõlastuste koondtabel“.
5.8.4. Projekteerimisel arvestada eriveoste marsruutidega.
5.9.Haljastuse ja heakorra põhimõtted
5.9.1. Haljastuse kavandamisel lähtuda Transpordiameti kodulehel olevatest juhistest
„Kasutus- ja hooldusjuhendi koostamise põhimõtted“ ja „Riigiteede haljastustööde
juhis“.
5.9.2. Näha ette metsa, võsa ning muude takistuste eemaldamine nii olemasoleva kui
perspektiivse tee maa-alalt, samuti tee maa-ala planeerimis- ja heakorratööd.
5.10. EHITUSUURINGUTE TEGEMISE VAJADUS
☒ Geodeetilised uurimustööd Ehitusprojekti koostamiseks vajalikus mahus
☒ Geotehnilised uuringud Ehitusprojekti koostamiseks vajalikus mahus,
maaradari kasutamine on lubatud.
☒ Hüdroloogilised uuringud ja
arvutused
Ehitusprojekti koostamiseks vajalikus mahus.
5.11. MUUD PROJEKTI KOOSSEISUS TEOSTATAVAD UURINGUD
☐ Liiklusuuringud ja -prognoos Ei kavandata.
☐ Kergliiklustee vajaduse
hindamine
Ei kavandata.
☒ Mürauuring Koostada mürauuring Sillaveere kinnistuga
(50101:001:0013) piirneval lõigul, mis peab käsitlema
ehituse järgset ja prognoositavat olukorda vastavalt
keskkonnaministri 16.12.2016 määrusele nr 71
„Välisõhus leviva müra normtasemed ja mürataseme
mõõtmise, määramise ja hindamise meetodid“ toodud
tingimustele.
5.12. KESKKONNAMÕJUDE HINDAMISE VAJADUS
☒ Keskkonnamõjude
eelhindamine
Enne ehitusloa andmist
☐ Keskkonnamõju hindamine Enne ehitusloa andmist
☐ Ei kohaldu
Koostas: Tiit Vunk, projekteerimise üksuse projektijuht
Lisad: 1. Luunja silla asukohaskeem
2. Projektiga käsitletav lõik
3. Kavandatav teekoridor
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 2
1
Arvamuste ja kooskõlastuste koondtabel
1. ARVAMUSED
1.1.Puudutatud asutused ja isikud
Jrk
nr
Arvamuse esitaja Arvamuse sisu Pädeva asutuse põhjendus ja otsus esitatud arvamuse osas
1 Keskkonnaamet
04.04.2023 kiri nr
7-9/23/6017-2
Edastasite Keskkonnaametile arvamuse avaldamiseks projekteerimistingimuste menetluse eelnõu riigitee 45
Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks.
Projekti eesmärk on olemasoleva Luunja silla asemele uue silla kavandamine ehitusaegseid ümbersõite
vältides, jalakäijate ja jalgratturite liiklusohutuse taseme tõstmine Luunja-Kavastu ja Vana-Kastre ristmike
vahelisel lõigul ning tehniliselt vajaliku teemaa määramine.
Kuna projektalal ei asu looduskaitseseaduse alusel kaitstavaid objekte, ei ole Keskkonnaametil õiguslikku
alust projekteerimistingimusi kooskõlastada. Seega esitab Keskkonnaamet seisukoha
projekteerimistingimuste eelnõu kohta.
Silla maismaa alal ei ole Infosüsteemi (EELIS) alusel registreeritud kaitstavaid loodusobjekte ega
registreeritud kaitsealuste liikide elupaiku. Silla läheduses on registreeritud III kaitsekategooria kahepaikse
tiigikonn (Pelophylax lessonae) leiukohad.
Silla alla Emajões on registreeritud II kaitsekategooria liigi tõugjas (Aspius aspius) ja III kaitsekategooria
liikide vingerjas (Misgurnus fossilis), hink (Cobitis taenia), võldas (Cottus gobio) ja laiujur (Dytiscus
latissimus) elupaigad. Vajadusel (kui töid kavandatakse ka Emajões) tuleks projektis ette näha meetmed
kaitsealuste liikide kaitseks (tööde aeg väljaspool rände- ja kudeaega, tööobjekti ja silla hilisem valgustus
vmt).
Tööde kavandamisel ja teostamisel tuleb arvestada alljärgnevaga.
1. Eelnõu kohaselt projekteeritakse olemasoleva Luunja silla kõrvale (sisekurvi, Peipsi järve poole) uus sild,
mis võimaldab ehituse ajal säilitada liiklus olemasoleval Luunja sillal ning vältida ehitusaegseid ümbersõite.
Ehitustegevus on planeeritud Emajõe jõe veekaitse- ja ehituskeeluvööndi. Ranna või kalda
ehituskeeluvööndis on uute hoonete ja rajatiste ehitamine keelatud, kuid ehituskeeld ei laiene kehtestatud
detailplaneeringuga, kehtestatud üldplaneeringuga kavandatud sillale.
2. Veekaitsevöönd on moodustatud kalda või ranna erosiooni ja hajuheite vältimiseks. Veekaitsevööndis on
keelatud pinnase kahjustamine ja muu tegevus, mis põhjustab veekogu ranna või kalda erosiooni või
hajuheidet. Eeltoodust tulenevalt palume arvestada, et jõe kaldal ei tohi tekitada erosiooniohtu ega muul viisil
kahjustada veekogu veekvaliteeti. Vältida tuleb setete allavoolu liikumist rakendades selleks sobivaid
meetmeid. Veesiseseid töid tuleb vältida aktiivsel kalade kudeajal. Töid tuleks teostada madalveeperioodil st
juunist augusti lõpuni. Töid tuleb teostada tehniliselt korras seadmete- ja masinatega ning vee- ja
pinnasereostuse vältimiseks tuleb kütust tankida väljaspool veekaitsevööndit.
3. Koostatavas projektis palume selgelt välja tuua, kas võrreldes olemasolevaga muutub veekogu ristlõike
pindala ja täpsed veekogusse alaliselt ja ajutiselt allapoole veepiiri paigaldatava ja süvendatava materjali
mahud ja liigid kuupmeetrites.
4. Keskkonnamõjude hindamise vajadus selgub eelhindamise käigus. Kui süvendatakse üle 500 m³ või
uputatakse tahkeid aineid üle 2000 m³ siis on KMH algatamine kohustuslik.
5. Palume arvestada, et silla ehitamisel tuleb taotleda veekeskkonnariskiga tegevuse registreering.
6. Silla kavandamisel tuleb arvestada, et kallasrada veekogu ääres on elustiku (väikeulukid jt) jaoks alati
vajalik. Eriti oluline on tagada kallasrada rohevõrgustiku alal ja kiirteel,I ja II klassi maanteedel. Kallasrada
peab saama kasutada nö kuival maal. Tuleb arvestada nii keskmise kui kõrgveeseisuga.
Põhjendus:
1. Olemasoleva Luunja silla kõrvale uue Luunja silla kavandamine on
antud Transpordiameti poolt sisendina koostatavasse Kastre valla
üldplaneeringusse.
Otsus:
1. Lugeda, et uue Kastre valla üldplaneeringu kehtestamisega
täidetakse Looduskaitse seaduse §38 lg 5 punktis 9 nimetatud
tingimus.
2. Seada projektis nõuded ehitamisele, mille eesmärk on vältida ranna
või kalda erosiooni või hajuheidet. Meetmeid nõuete täitmiseks
käsitleda KMH eelhinnangus ning seada ehitusloa kõrvaltingimustena.
3. Tuua projektis selgelt ja täpselt välja, kas ja kuidas muutub veekogu
ristlõike pindala ning millised on allapoole veepiiri paigaldatava ja
süvendatava materjali mahud ja liigid kuupmeetrites.
4. Arvestada KeHJS § 6 lg 1 p 17 ja 171 seatud nõuetega, mille kohaselt
on kohustuslik algatada KMH kui süvendatakse üle 500 m³ või
uputatakse tahkeid aineid üle 2000 m³.
5. Arvestada, et silla ehitamisel tuleb taotleda veekeskkonnariskiga
tegevuse registreering.
6. Projekteerida Luunja sillale kallasrajad, arvestades nii keskmise kui
kõrgveeseisuga.
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 2
2
2 Põllumajandus- ja
Toiduamet
03.04.2023 kiri nr
6.2-1/2819-1
Ehitusseadustiku § 31 lg 4 alusel esitasite Põllumajandus- ja Toiduametile kooskõlastamiseks, või arvamuse
avaldamiseks riigitee 45 Tartu-Räpna-Värska km 11,359 asuva Luunja silla rekonstrueerimise
projekteerimistingimuste eelnõu.
Põllumajandus- ja Toiduameti Lõuna regiooni Tartu esindus on tutvunud esitatud kirjaga ning selle lisadega
sh Luunja silla projekteerimistingimuste eelnõu, Luunja silla asukohaskeemi, projektiga käsitletava lõigu
joonise ja kavandatava teekoridori joonisega.
Kavandatav Luunja silla projektala ei asu maaparandussüsteemi maa-alal ega maaparandussüsteemi eesvoolu
või riigi poolt korras hoitava ühiseesvoolu piiranguvööndis. Küll aga piirneb Luha katastriüksuse
(katastritunnus 43202:004:0084) osas osaliselt kraavkuivendusega maaparandusehitise Keskuse-alune 2
(maaparandussüsteemi/ehitise kood 2102360010260/002) maa-alaga (vt käesolevale kirjale lisatud joonist).
Juhul, kui kavandatud Luunja silla rekonstrueerimisega seotud tööd eelnimetatud alasse ei ulatu, pole
edaspidiseid toiminguid Põllumajandus- ja Toiduametiga kooskõlastada vaja. Vastasel juhul tuleb
maaparandusseaduse § 50 lg 1 kohaselt esitada Luunja silla rekonstrueerimise projekt Põllumajandus- ja
Toiduametile kooskõlastamiseks.
Põhjendus:
Kuna uus sild (sh ka uus teetamm) kavandatakse olemasolevast sillast
kirde poole (Peipsi järve poole), siis tõenäoliselt projektiga ehitustöid
maaparandusehitise Keskuse-alune 2 (maaparandussüsteemi/ehitise
kood 2102360010260/002) maa-alal ei kavandata.
Otsus:
Juhul kui projektiga kavandatavad tööd ulatuvad maaparandusehitise
Keskuse-alune 2 (2102360010260/002) maa-alale, kooskõlastada
projekt Põllumajandus- ja Toiduametiga.
3 Maa-amet Maa-amet pole tähtajaks arvamust avaldanud ega taotlenud tähtaja pikendamist. Otsus:
Pädev asutus eeldab EhS § 31 lg 6 alusel, et arvamuse avaldaja ei
soovinud projekteerimistingimuste osas arvamust avaldada.
4 Kastre Vallavalitsus Kastre Vallavalitsus pole tähtajaks arvamust avaldanud ega taotlenud tähtaja pikendamist. Otsus:
Pädev asutus eeldab EhS § 31 lg 6 alusel, et arvamuse avaldaja ei
soovinud projekteerimistingimuste osas arvamust avaldada.
5 Luunja Vallavalitsus
11.04.2023 e-kiri
Transpordiamet algatas projekteerimistingimuste menetluse riigitee 45 Tartu–Räpina–Värska km 11,359
asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks. Projekti eesmärk on olemasoleva Luunja
silla asemele uue silla kavandamine ehitusaegseid ümbersõite vältides, jalakäijate ja jalgratturite
liiklusohutuse taseme tõstmine Luunja-Kavastu ja Vana-Kastre ristmike vahelisel lõigul ning tehniliselt
vajaliku teemaa määramine.
Luunja Vallavalitsus teeb ettepaneku näidata jalg- ja jalgrattateed mõlemale poole teed ja ühendada need
olemasolevate kergliiklusteedega. Teine ettepanek on silla valgustamine.
Otsus:
Kaaluda Luunja Vallavalitsuse ettepanekutega
arvestamist/mittearvestamist ehitusprojekti koostamise käigus.
6 MTÜ Tartumaa
Ühistranspordikeskus
27.03.2023 kiri nr
3-7/14-1
Olete meile esitanud kooskõlastamiseks Luunja silla rekonstrueerimise ehitusprojekti. Tutvusime
materjalidega. Ühistranspordikeskus lähtub projekti kooskõlastamisel eelkõige bussiliikluse korraldamise ja
bussipeatuste asukohtadega seotud aspektidest.
Projektis esitatud joonistele ei ole kantud bussipeatusi. Lisatud projekteerimistingimuste eelnõu punktis 5.4
on öeldud: „Juhul kui projekteeritav lõik ulatub olemasolevate bussipeatusteni, projekteerida ümber ka
bussipeatused.“
Kuna saadetud projektist ei selgu mingil moel, kuidas kavatsetakse bussipeatused „ümber projekteerida“ ning
millised saavad olema nende asukohad, ei ole olemasoleva info põhjal võimalik seisukohta kujundada.
Kuna info bussipeatuste kohta on projektis puudulik, ei ole võimalik sellisel kujul ehitusprojekti kahjuks
kooskõlastada.
Põhjendus:
Projekteerimistingimused on aluseks ehitusprojekti koostamisele.
Eesmärk on projektiga säilitada bussipeatused võimalikult samas
asukohas võrreldes olemasolevatega.
Otsus:
Lugeda et MTÜ Tartumaa Ühistranspordikeskusel puuduvad
ettepanekud projekteerimistingimuste eelnõule.
Juhul kui ehitusprojektiga nähakse ette bussipeatuste ümberehitamist,
kaasata MTÜ Tartumaa Ühistranspordikeskus ehitusloa menetlusse.
7 Eesti Lairiba Arenduse
Sihtasutus (edaspidi
ELASA)
29.03.2023 e-kiri
Eesti Lairiba Arenduse Sihtasutus (ELASA) sidevõrgu haldaja, AS Connecto Eesti, kooskõlastab
projekteerimistingimuste eelnõu.
Projekti alasse jääb ELASA sidevõrgu objekt ELA080. Projekteerimisel taotleda ELASA sidevõrgu haldajalt
projekteerimise tehnilised tingimused ja projekti valmides kooskõlastada see.
Otsus:
Projekti koostamiseks taotleda ELASA-lt projekteerimise tehnilised
tingimused ning projekt kooskõlastada ELASA-ga.
8 Telia Eesti AS Telia Eesti AS pole tähtajaks arvamust avaldanud ega taotlenud tähtaja pikendamist. Otsus:
Pädev asutus eeldab EhS § 31 lg 6 alusel, et arvamuse avaldaja ei
soovinud projekteerimistingimuste osas arvamust avaldada.
9 Elektrilevi OÜ Elektrilevi OÜ pole tähtajaks arvamust avaldanud ega taotlenud tähtaja pikendamist. Otsus:
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 2
3
Pädev asutus eeldab EhS § 31 lg 6 alusel, et arvamuse avaldaja ei
soovinud projekteerimistingimuste osas arvamust avaldada.
10 Enefit Connect OÜ Enefit Connect OÜ pole tähtajaks arvamust avaldanud ega taotlenud tähtaja pikendamist. Otsus:
Pädev asutus eeldab EhS § 31 lg 6 alusel, et arvamuse avaldaja ei
soovinud projekteerimistingimuste osas arvamust avaldada.
1.2.Piirnevate kinnisasjade omanikud
Jrk
nr
Kinnisasja nimi ja
katastriüksuse tunnus
Arvamuse sisu Pädeva asutuse põhjendus ja otsus esitatud arvamuse osas
1 Kastani
50101:001:0096
27.03.2023
Luunja silla planeeritav töö puudutab oluliselt kehtestatud detailplaneeringuga Kastani
kinnistut.
Panin manusesse pildi millises lõigus on vaja ehitada müratõkkesein. Palun teada anda
enne projekteerimist milline sein sinna planeeritakse , et hilisemaid probleeme vältida.
** Kirjale on lisatud ortofoto, millel on näidatud maanteega paralleelne punane joon
alates Emajõest kuni Tohvri kinnistu (katastritunnusega 50101:001:0020) piirini,
498,77m pikkune lõik **
Põhjendus:
Kastani kinnistu (50101:001:0096) ja lähiala detailplaneering on kehtestatud 17.10.2011 Mäksa
vallavolikogu otsusega nr 36. Detailplaneeringut pole tänaseni realiseerima asutud.
Transpordiamet (endine Lõuna Regionaalne Maanteeamet) on detailplaneeringu kooskõlastanud
18.10.2010 (kiri nr 7.3/10-00156/207) märkusega, et Lõuna Regionaalne Maanteeamet ei võta
endale kohustusi müra leevendamiseks.
Detailplaneeringutega lõikudele müratõkkeid Luunja silla projektiga ei kavandata, sest
Atmosfääriõhu kaitse seaduse §56 lõike 3 kohaselt kohustub planeeringust huvitatud isik
tagama, et müra sihtväärtust ei ületata. Nendes asukohtades pole teada millal ja mida sinna
ehitatakse, mistõttu ei pruugi müratõkke rajamine olla üldsegi vajalik.
Otsus:
Ettepanekut, kavandada müratõke maanteelt Kastani kinnistule ulatuva mürataseme
leevendamiseks, mitte arvestada.
2 Tohvri
50101:001:0019
29.03.2023
Kirjutan teile vastavalt 24. märtsil saadetud infole Tohvrikodu OÜ juhatuse liikmena
(50101:001:0019 omanik).
Sooviksime täpsustada:
- Kas uut silda projekteerides oleks võimalik arvestada ka müratõkke
piirete rajamisega? Hetkel on sillalt kostuv müra ümberkaudsetele kruntidele väga
tugevalt kuulda. Samas on silla ümber juba praegu arvestataval määral eluhooneid ning
läheduses on veel mitmeid krunte, kuhu planeeritakse eluhooneid.
- 50101:001:0019 krundile planeeritakse osaliselt sillatammi ja teekaitsevööndit.
Kuidas on planeeritud selle kompenseerimine?
- Kuna võiks selguda uue silla ehituse ja vana silla lammutamise tööde periood?
Transpordiamet vastas 04.04.2023 e-kirjaga:
Praegu on tegemist alles projekteerimistingimuste menetlusega, kus kogume kokku arvamusi ja
ettepanekuid. Seejärel saame alustada projekteerimist.
Müraseina puudutava võtame menetlusse kui esitatud arvamust. Otsust selle kohta, et kuidas me
selle ettepanekuga arvestame, saab lugeda projekteerimistingimuste andmise korraldusest. See
saadetakse kõikidele puudutatud osapooltele uuesti tutvumiseks pärast selle allkirjastamist.
Esmalt aga vaja kõik arvamused kokku koguda.
Juhul kui projekti tulemusena on vaja maad naaberkinnistutest, siis need võõrandatakse. See
selgub alles siis kui projekt saab valmis. Võõrandatav maa üldjuhul kompenseeritakse rahaliselt
vastavalt atesteeritud kinnisvara hindaja poolt tehtud eksperthinnangule. See kõik puudutab aga
juba maade omandamise protsessi ning kui sellega alustatakse, siis juba jagatakse täpsemat
infot, et millised võimalused on.
Ehitustööde aeg ei ole praegusel hetkel täpselt teada ning see sõltub suuresti järgnevate aastate
riigieelarvest.
Põhjendus:
Transpordiameti tegevused normatiive ületava müra vähendamisel järgneva kolme aasta jooksul
on seatud tegevuskavas „Välisõhus leviva müra vähendamise tegevuskava maanteelõikudes,
mida kasutab üle 3 miljoni sõiduki aastas 2019-2024“ (leitav
https://www.transpordiamet.ee/valisohus-leviva-mura-vahendamise-tegevuskava).
Tegevuskavaga on hõlmatud maanteelõigud, mida kasutab üle 8200 sõiduki ööpäevas (s.o üle
kolme miljoni sõiduki aastas 2013.aasta põhjal) ning see põhineb „Välisõhu strateegiline
mürakaart maanteelõikudes, mida kasutab üle 3 miljoni sõiduki aastas“ uuringu tulemustel.
Esmatähtsad parandamist vajavad olukorrad on tegevuskavas esitatud prioriteetsuse järjekorras.
Vastavalt sellele toimub nende realiseerimine. Riigitee 45 Tartu–Räpina–Värska liiklussagedus
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 2
4
projekteeritaval lõigul oli 2021.a teeregistri andmetel 3871 sõidukit ööpäevas ja tulenevalt
sellest müratõkkeid ei kavandata.
Müratõkke projekteerimine saab olla Luunja silla projekti puhul põhjendatud vaid Sillaveere
kinnistu (katastritunnusega 50101:001:0013) osas (juhul kui mürauuring näitab normatiive
ületavat müra), sest sellel kinnistul asub eluhoone, millele me nihutame maanteed lähemale – st
halvendame olemasolevat müraolukorda.
Detailplaneeringutega lõikudele müratõkkeid Luunja silla projektiga ei kavandata, sest
Atmosfääriõhu kaitse seaduse §56 lõike 3 kohaselt kohustub planeeringust huvitatud isik
tagama, et müra sihtväärtust ei ületata. Nendes asukohtades pole teada millal ja mida sinna
ehitatakse, mistõttu ei pruugi müratõkke rajamine olla üldsegi vajalik.
Otsus:
Ettepanekut, kavandada Luunja silla projektiga projekteeritavale lõigule müratõkked, mitte
arvestada.
3 Sillaveere
50101:001:0013
05.04.2023
Oleme kätte saanud Teie kirja seoses Luunja silla rekonstrueerimise
projekteerimistingimuste menetlusega. Meie kodu- Sillaveere kinnistut
(50101:001:0013) Vana-Kastre külas- mõjutab Luunja silla rekonstrueerimisplaan aga
väga otseselt. Dokumentidest tekib arusaamine, et uus Luunja sild hakkab kulgema
meie köögiakna tagant hävitades meie viljapuuaia ning praeguse maanteemüra - tolmu
ja muude mõjude eest kaitsva üle 25 aastase kuuseheki.
Jääb arusaamatuks, kui lähedale täpselt uus sild planeeritakse, kuid kaartidelt on loetav,
et selgelt saab see olema lähemal kui praegune transpordimaa lubaks. Seega näib, et
uus üldplaneering näeb ette meie elamumaa vähendamist ning muutmist
transpordimaaks.
Selgusetuks jääb, kuidas lahendatakse meie ligipääs kodule – uue planeeritava Luunja
silla algus kattub meie praeguse sissesõiduteega.
Kui 1985-1986 aastatel praegust riigitee 45 Tartu-Räpina-Värska ehitati (uued
mahasõidud sillale), siis unustati projektist välja ligipääs meie majapidamisele ja
pidime juurdepääsu tee rajamise eest ise hoolitsema. Vahepeal on pea 40 aastat elu
edasi läinud ja palume väga, et Sillaveere kinnistu juurdepääsutee ei jääks jälle
„projektist välja“.
Teie projekti vaadates peaks Sillaveerele uue juurdepääsu ehitama läbi teiste kinnistute.
Arusaamatuks jääb uue Luunja silla ehituse põhjendatus, miks ei laiendata uue silla
ehitust kohe olemasoleva silla kõrvale?
Kokkuvõtvalt on meil järgmised küsimused:
1. Kust kulgeb uue Luunja silla teekoridor? Kuidas see mõjutab Sillaveere kinnistut?
2. Kuidas tagatakse ligipääsu säilimine Sillaveere kinnistule?
3. Millal on planeeritud tööde algus? Millised dokumendid on tööde aluseks?
4. Kas Luunja silla laiendamine kohalike elamumaade arvelt on tänasel päeval
põhjendatud? Mis on Luunja silla ööpäevane liikluskoormus praegu aastal 2023?
5. Millised on planeeritavad leevendusmeetmed elukeskkonna kvaliteedi
säilitamiseks?
Põhjendus:
Vastused/selgitused küsimustele:
1. Projekteerimistingimuste eelnõu punkti 5.3.2 kohaselt on projekteerimistingimuste lisas 3
oleval joonisel näidatud vaid põhimõtteline teekoridori paiknemine. Silla täpne asukoht ja
teekoridori paiknemine tuleb välja selgitada ehitusprojektiga – seda ei ole võimalik ilma
ehitusprojektita öelda.
Projekteerimistingimuste eelnõu punkti 5.2.2 kohaselt tuleb uus sild projekteerida võimalikult
lähedale olemasolevale sillale, et optimeerida maakasutust ja teetööde mahtu. Ehitusprojektiga
selgitatakse välja, kuhu on tehniliselt võimalik sild ja sillale pealesõidud rajada nii, et oleks
võimalik olemasoleval sillal säilitada ehitusaegne liiklus. Ka Transpordiamet on huvitatud
sellest, et sillale pealesõite tuleks ümber ehitada võimalikult väikeses mahus.
Sillaveere kinnistut mõjutab ehitusprojekt selliselt, et uus tee (sh sild) tuleb eluhoonele lähemale.
Olemasolev transpordimaa koridor jääb tõenäoliselt kitsaks ning vaja on lisamaad Sillaveere
kinnistust.
2. Ehitusprojektiga tuleb lahendada juurdepääs Sillaveere kinnistule, sest tõenäoliselt
olemasolev juurdepääs jääb ehitustöödele ette. Peame põhjendatuks selles osas
projekteerimistingimuste eelnõud täiendada.
3. Ehitustööde aeg ei ole praegusel hetkel täpselt teada ning see sõltub suuresti järgnevate aastate
riigieelarvest. Tööde aluseks on ehitusprojekt, mille koostamiseks annavad aluse käesolevad
projekteerimistingimused. Pärast projekti valmimist viiakse läbi ehitusloa menetlus, kuhu
kaasatakse ka Sillaveere kinnistu omanikud, et anda võimalus avaldada arvamust ehitusloa
eelnõule. Siis on võimalik tutvuda ka ehitusprojektiga.
4. Luunja silla olukorda on kirjeldatud projekteerimistingimuste eelnõu punktis 5.1.1. Uue silla
rajamine olemasoleva kõrvale on põhjendatud, sest tulenevalt olemasoleva silla väga halvast
seisukorrast tuleb rajada uus sild ning puuduvad mõistlikud võimalused ehitusaegsete
ümbersõitude korraldamiseks. Luunja silla ööpäevane liiklussagedus on 2021. aasta teeregistri
andmetel 3871 autot ööpäevas. 2023. aasta liiklusloendusi pole veel tehtud.
5. Kuna maantee kavandatakse Sillaveere kinnistul paiknevale eluhoonele lähemale, siis on
leevendusmeetmena võimalik hinnata mürataset Sillaveere kinnistu eluhoone juures ning kui
see ületab seadusega kehtestatud normtasemeid, siis kavandada sellele lõigule mürasein. Muud
leevendus- või kompensatsioonimeetmed selgitatakse välja ehitusprojektiga.
Transpordiameti korralduse „Projekteerimistingimuste andmine riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks“
lisa 2
5
Otsus:
1. Täiendada projekteerimistingimuste eelnõud ja lisada punkt:
5.3.5. Juhul, kui ehitusprojekti tulemusena kaob mõnele kinnistule või kinnistu osale juurdepääs,
tuleb projektiga tagada ja lahendada uus juurdepääs.
2. Täiendada projekteerimistingimuste eelnõu punkti 5.11 ning lisada mürauuringu koostamise
kohustus Sillaveere kinnistuga (50101:001:0013) piirneval lõigul, mis peab käsitlema ehituse
järgset ja prognoositavat olukorda vastavalt keskkonnaministri 16.12.2016 määrusele nr 71
„Välisõhus leviva müra normtasemed ja mürataseme mõõtmise, määramise ja hindamise
meetodid“ toodud tingimustele.
Normtasemete ületamise korral projekteerida Sillaveere kinnistu kaitseks müratõke.
3. Selgitada ehitusprojekti koostamise käigus välja täpne maavajadus Sillaveere kinnistust,
kinnistul ette jäävad objektid (puud, hekid, peenramaa, jms), müratõkke paiknemine ja selle
maksumus, juurdepääsutee ümberehitamise paiknemine ja selle maksumus ning selle tulemusel
hinnata kas on mõistlik ja otstarbekas pakkuda välja Sillaveere kinnistu omanikele kogu kinnistu
omandamine riigile.
4. Tutvustada projekteerimise käigus Sillaveere kinnistu omanikele kavandatavat lahendust ning
selgitada välja maaomanike seisukoht.
1.3.Piirnevate kinnisasjade omanikud, kes arvamust ei avaldanud
Järgnevas tabelis toodud kinnisasjade osas projekteerimistingimuste menetluse käigus arvamust ei avaldatud. Kui arvamuse andja ei ole kümne päeva jooksul projekteerimistingimuste eelnõu saamisest arvates arvamust
avaldanud ega ole taotlenud tähtaja pikendamist, eeldatakse, et arvamuse andja ei soovi projekteerimistingimuste eelnõu kohta arvamust avaldada (EhS § 31 lg 6).
Kinnisasja nimi Katastriüksuse
tunnus
Vanajõe 43201:001:1571
Nõmme 43201:002:0347
43201:001:2095
Jõesilla 29101:001:0421
Sillakalda tee 50101:001:0251
29101:001:0901
Kinnisasja nimi Katastriüksuse
tunnus
Ivanivälja 29101:001:0035
Tohvri 50101:001:0020
Küngastiku 50101:001:0297
Pargi tn 13 43201:001:1573
Luha 43202:004:0084
43201:001:2094
Kinnisasja nimi Katastriüksuse
tunnus
Sillasaare 29101:001:0422
Linnokese-Sepa 50101:001:0441
Parve 50101:001:0509
Sillaperve 50101:001:0520
Teenurga 29101:001:0808
Salu 50101:001:0478
Kinnisasja nimi Katastriüksuse
tunnus
Teeristi 50101:001:0035
Sireli 50101:001:0038
Tilgari 50101:001:0469
Kalmuse 50101:001:0473
Gustavi 50101:001:0101
KORRALDUS
28.04.2023 nr 1.1-3/23/318
Projekteerimistingimuste andmine riigitee 45 Tartu–
Räpina–Värska km 11,359 asuva Luunja silla
rekonstrueerimise ehitusprojekti koostamiseks
Transpordiamet algatas 24.03.2023 projekteerimistingimuste andmise menetluse riigitee 45 Tartu–
Räpina–Värska km 11,359 asuva Luunja silla rekonstrueerimise ehitusprojekti koostamiseks
ehitusseadustiku (edaspidi EhS) § 99 lõigete 1 ja 2 alusel.
1. ASJAOLUD
Projekteerimistingimuste menetluse esemeks olev riigitee 45 Tartu–Räpina–Värska km 10,661-
11,978 asuv lõik asub Tartu maakonnas Kastre vallas Vana-Kastre külas ja Luunja vallas Luunja
alevikus.
Projekteerimistingimuste menetluse esemeks olev Luunja sild asub Tartu maakonnas Kastre vallas
Vana-Kastre külas.
Projekteerimistingimused on kooskõlas koostatava Kastre valla üldplaneeringuga, millega
nähakse ette uue silla rajamine olemasoleva Luunja silla kõrvale. Samuti on nii Luunja kui ka
koostatava Kastre valla üldplaneeringuga kavandatud jalgratta- ja jalgtee rajamine
projekteerimistingimuste esemeks olevale lõigule.
Projekti eesmärk on olemasoleva Luunja silla asemele uue silla kavandamine ehitusaegseid
ümbersõite vältides, jalakäijate ja jalgratturite liiklusohutuse taseme tõstmine Luunja-Kavastu ja
Vana-Kastre1 ristmike vahelisel lõigul ning tehniliselt vajaliku teemaa määramine.
2. MENETLUSE KÄIK
Transpordiamet kaasas pädeva asutusena projekteerimistingimuste menetlusse lisas 2 loetletud
menetluse esemega piirnevate kinnisasjade omanikud EhS § 31 lõike 3 alusel.
2
Transpordiamet ei tuvastanud menetluse käigus asutusi kellele esitada projekteerimistingimuste
eelnõu kooskõlastamiseks, kelle seadusest tulenev pädevus on seotud projekteerimistingimuste
menetluse esemega EhS § 31 lõige 4 punkti 1 alusel.
Transpordiamet esitas projekteerimistingimuste eelnõu arvamuse avaldamiseks lisas 2 loetletud
asutusele või isikule, kelle õigusi või huve võib taotletav ehitis või ehitamine puudutada EhS § 31
lõige 4 punkti 2 alusel.
Korralduse lisas 2 on projekteerimistingimuste menetluse käigus esitatud arvamuste ja
kooskõlastuste koondtabel, mis sisaldab ka EhS § 31 lõike 5 kohaselt esitatud märkusi ning
Transpordiameti otsuseid ja selgitusi märkustega arvestamise kohta.
Nende asutuste ja kinnisasjade omanike puhul, kes tähtaegselt projekteerimistingimuste eelnõu
kohta kooskõlastust ei esitanud või arvamust ei avaldanud ega taotlenud tähtaja pikendamist,
loetakse projekteerimistingimuste eelnõu kooskõlastatuks või eeldatakse, et arvamuse andjad ei
soovinud projekteerimistingimuste eelnõu kohta arvamust avaldada (alus EhS § 31 lõige 6).
Transpordiamet parandas projekteerimistingimuste eelnõu punktis 5.1.1 vea, mis puudutab
teelõigu liiklussagedust 2021. aasta teeregistri andmetel. Õige number on 3871 autot ööpäevas.
Transpordiamet ei ole projekteerimistingimuste menetluse käigus tuvastanud EhS § 32 kohaseid
projekteerimistingimuste andmisest keeldumise aluseid ega projekteerimistingimuste kehtivuseks
pikema tähtaja sätestamiseks vastavalt EhS § 33 lõikele 1.
3. ÕIGUSLIKUD ALUSED
Eeltoodust lähtudes ning võttes aluseks EhS § 26 lõike 1, § 99 lõiked 1 ja 2, majandus- ja
taristuministri 03.12.2020 määruse nr 82 „Transpordiameti põhimäärus“ § 10 lõike 5 punkti 1 ning
kooskõlas majandus- ja taristuministri 02.07.2015 määrusega nr 84 „Projekteerimistingimuste
taotluste ja projekteerimistingimuste vorminõuded“, otsustab Transpordiamet:
4. OTSUS
1. Anda projekteerimistingimused riigitee 45 Tartu–Räpina–Värska km 11,359 asuva Luunja
silla rekonstrueerimise ehitusprojekti koostamiseks vastavalt korralduse lisale 1.
2. Edastada projekteerimistingimuste andmise korraldus koos lisadega 14 päeva jooksul
menetlusse kaasatud asutustele ja isikutele ning avaldada Transpordiameti kodulehel.
5. KORRALDUSE LISADE LOETELU
Korralduse juurde kuuluvad järgnevad lisad:
1. Luunja silla projekteerimistingimused;
2. Arvamuste ja kooskõlastuste koondtabel.
6. RAKENDUSSÄTTED
Korralduse peale võib esitada Transpordiametile (Valge 4, 11413 Tallinn) vaide haldusmenetluse
seaduses sätestatud korras 30 päeva jooksul arvates korraldusest teadasaamise päevast või päevast,
3
millal oleks pidanud korraldusest teada saama või esitada kaebuse Tallinna Halduskohtule
halduskohtumenetluse seaduses sätestatud korras 30 päeva jooksul arvates korralduse
teatavakstegemisest.
(allkirjastatud digitaalselt)
Mart Michelis
juhataja
projekteerimise üksus
