| Dokumendiregister | Transpordiamet |
| Viit | 8-1/25-052/6255-1 |
| Registreeritud | 13.04.2026 |
| Sünkroonitud | 14.04.2026 |
| Liik | Valjaminev kiri |
| Funktsioon | 8 TEETARISTU EHITAMINE JA REMONTIMINE |
| Sari | 8-1 Tee- ja teerajatiste projektid ning ehituse täitedokumentatsioon objektide kaupa |
| Toimik | 8-1/25-052 |
| Juurdepääsupiirang | Avalik |
| Juurdepääsupiirang | |
| Adressaat | AS Tariston, Eastconsult OÜ |
| Saabumis/saatmisviis | AS Tariston, Eastconsult OÜ |
| Vastutaja | Krista Maamägi (Users, Tugiteenuste teenistus, Finantsosakond) |
| Originaal | Ava uues aknas |
Valge 4 / 11413 Tallinn / 620 1200 / [email protected] / www.transpordiamet.ee
Registrikood 70001490
Raiki Reiljan
AS Tariston
Toompuiestee 35
10149, Tallinn, Harju maakond
Meie 13.04.2026 nr 8-1/25-052/6255-1
Leppetrahv nr 1 (RH 295864, töövõtuleping
nr 3.2-3/25/1654-1 „riigitee 4 (E67) Tallinn-
Pärnu-Ikla km 62,2-64,8 Päädeva-Orgita
ning km 68,2-70,2 Haimre liiklussõlme 2+2
sõidurajaga maantee ehitamine“)
Transpordiameti ja AS Tariston vahel on 07.11.2025 a. sõlmitud leping nr 3.2-3/25/1654-1
„Riigitee 4 (E67) Tallinn-Pärnu-Ikla km 62,2-64,8 Päädeva-Orgita ning km 68,2-70,2 Haimre
liiklussõlme 2+2 sõidurajaga maantee ehitamine“.
Insener teavitas 09.03.2026 e-kirja teel Töövõtjat ja Tellijat olukorrast kus kasvupinnase kaeve ja
äraveo tulemusena on määritud nii riigiteed 4 (E67) Tallinn-Pärnu-Ikla kui ka kohalikke jalg- ja
jalgrattateid. Insener juhtis tähelepanu, et teekatete määrimine ei ole lubatud ja tuleb tagada vedude
ajal teekatete puhtus. Samuti ei olnud kergliiklejad eraldatud teetöödemasinatest, mis liikusid
mööda kergliiklusteed.
Töövõtja poolne meeskonnaliige teavitas 09.03.2026, et päeva lõpuks on teekate puhastatud ja

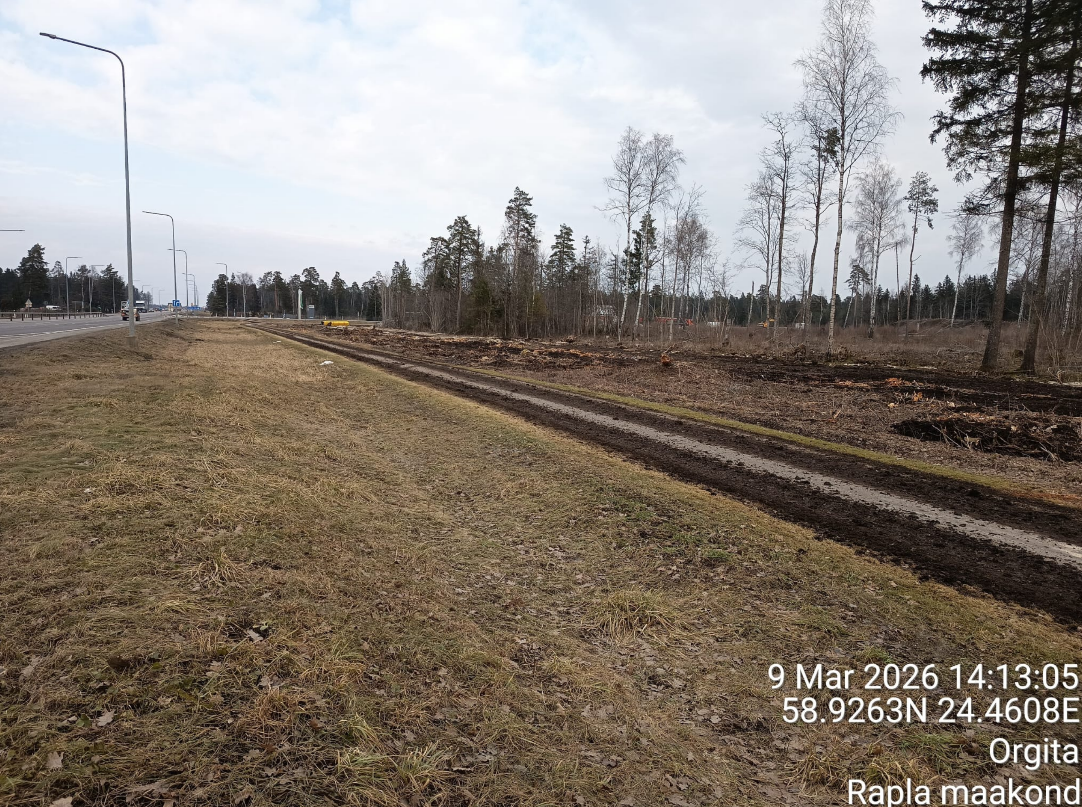

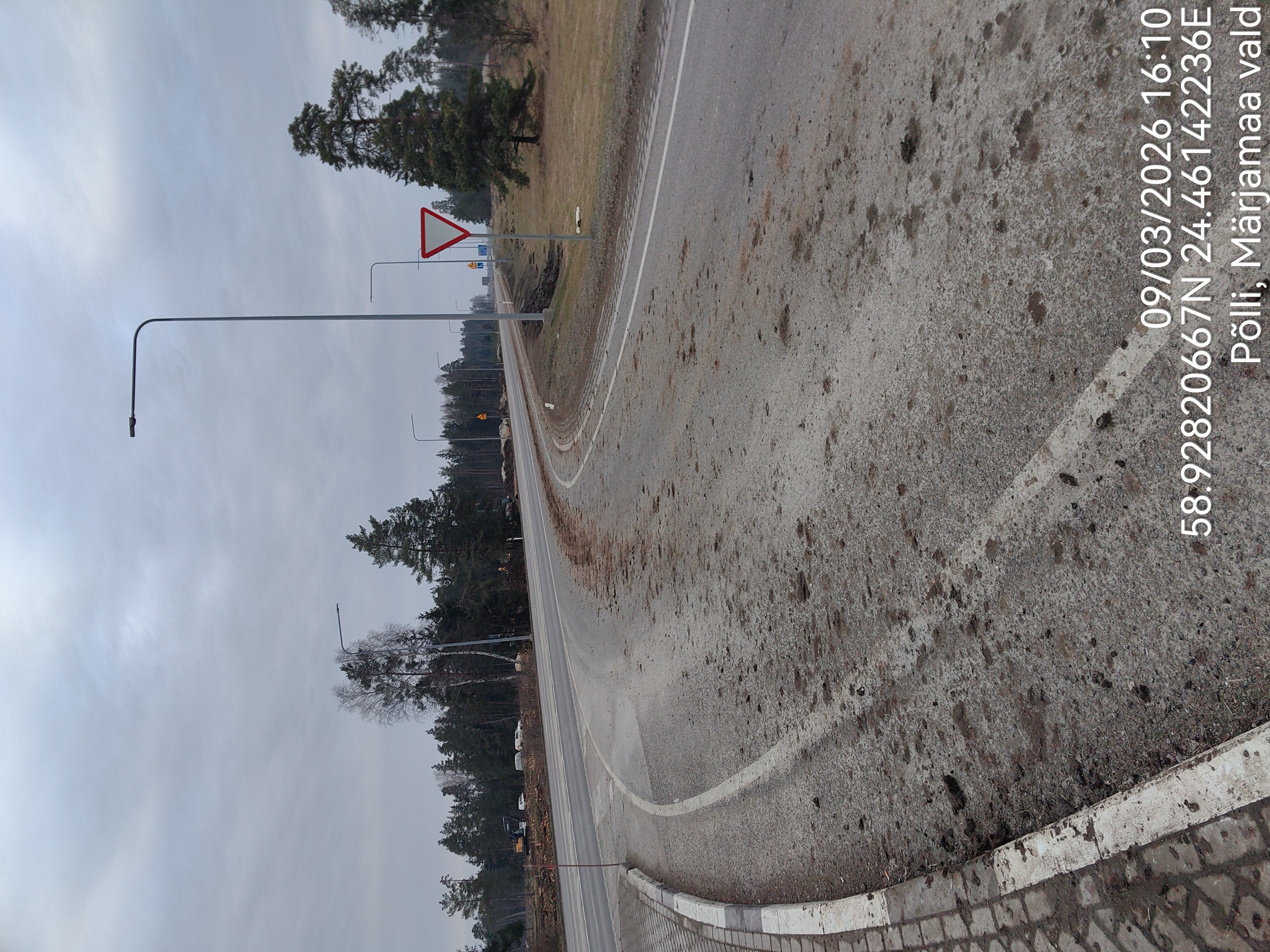

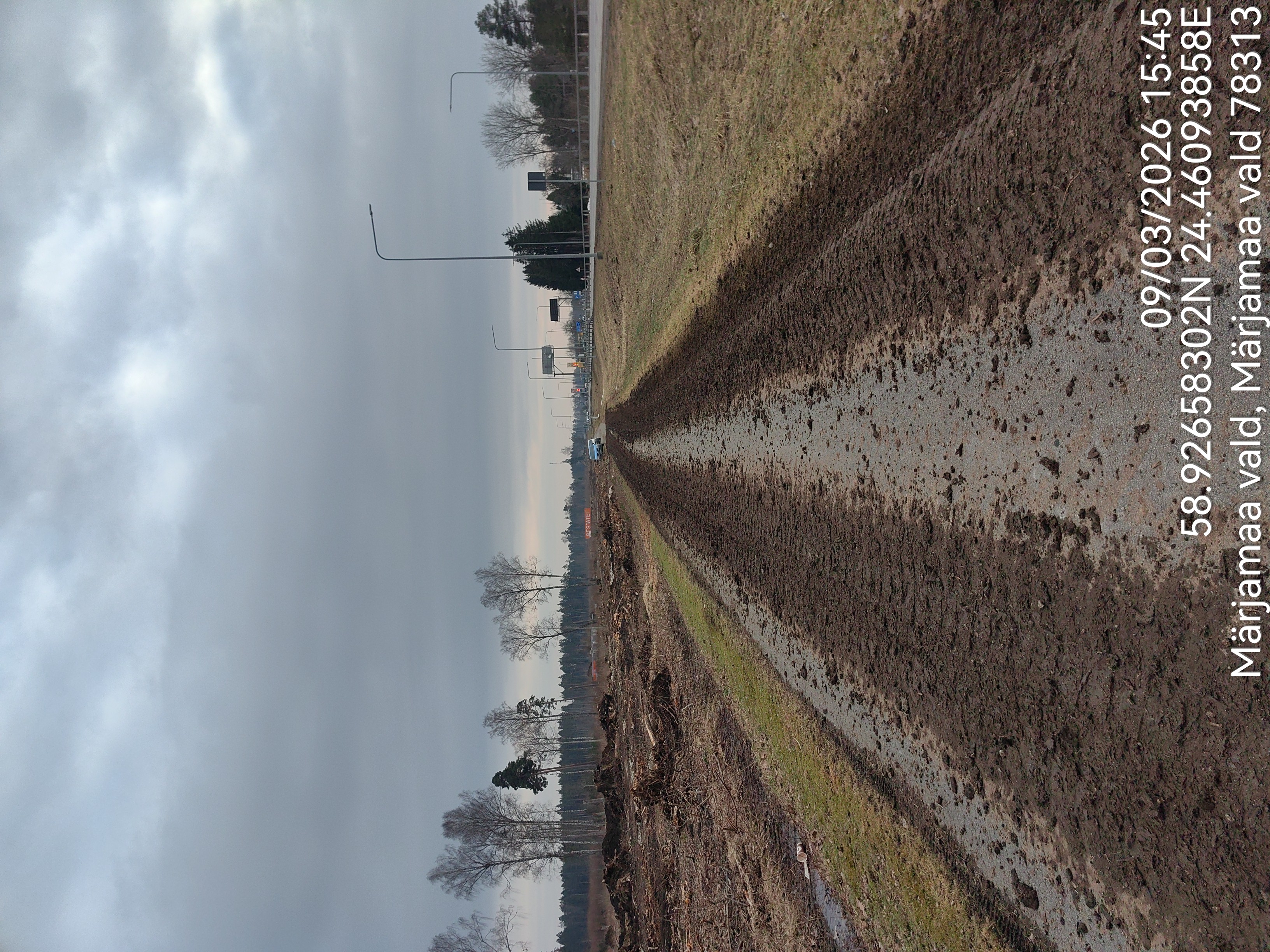

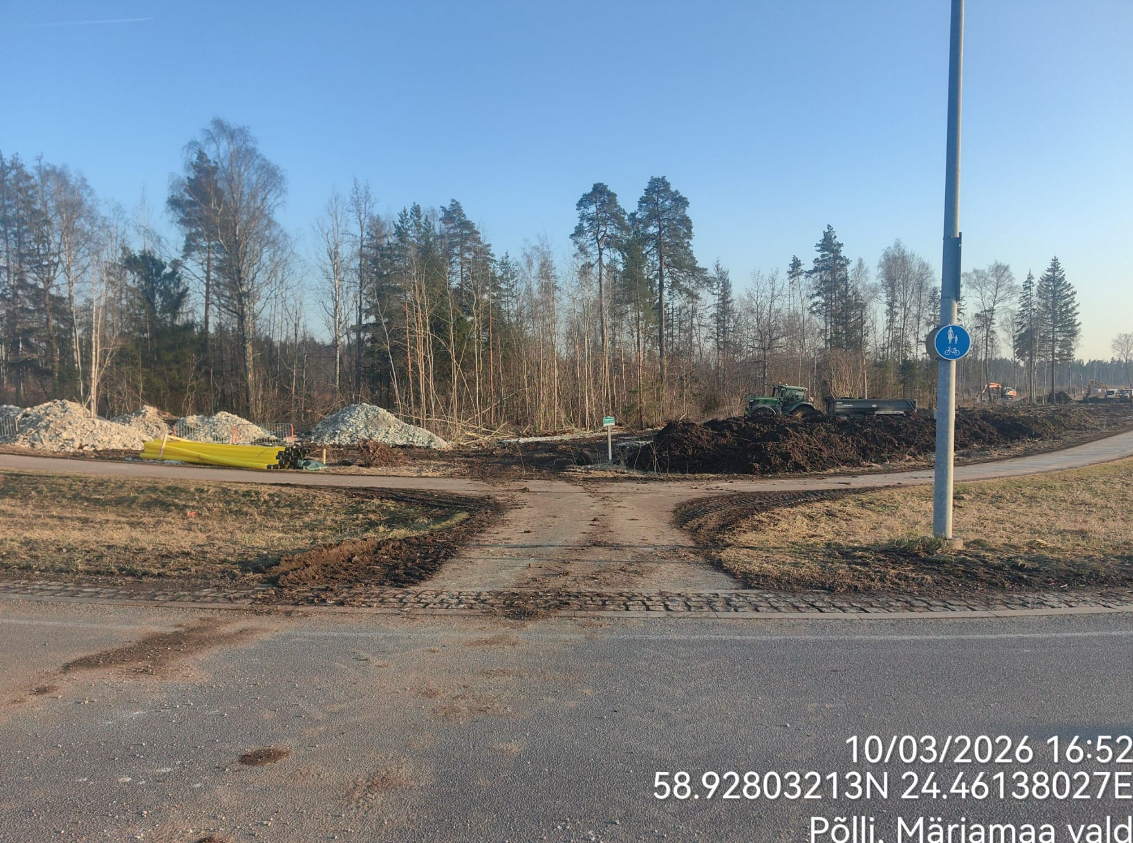

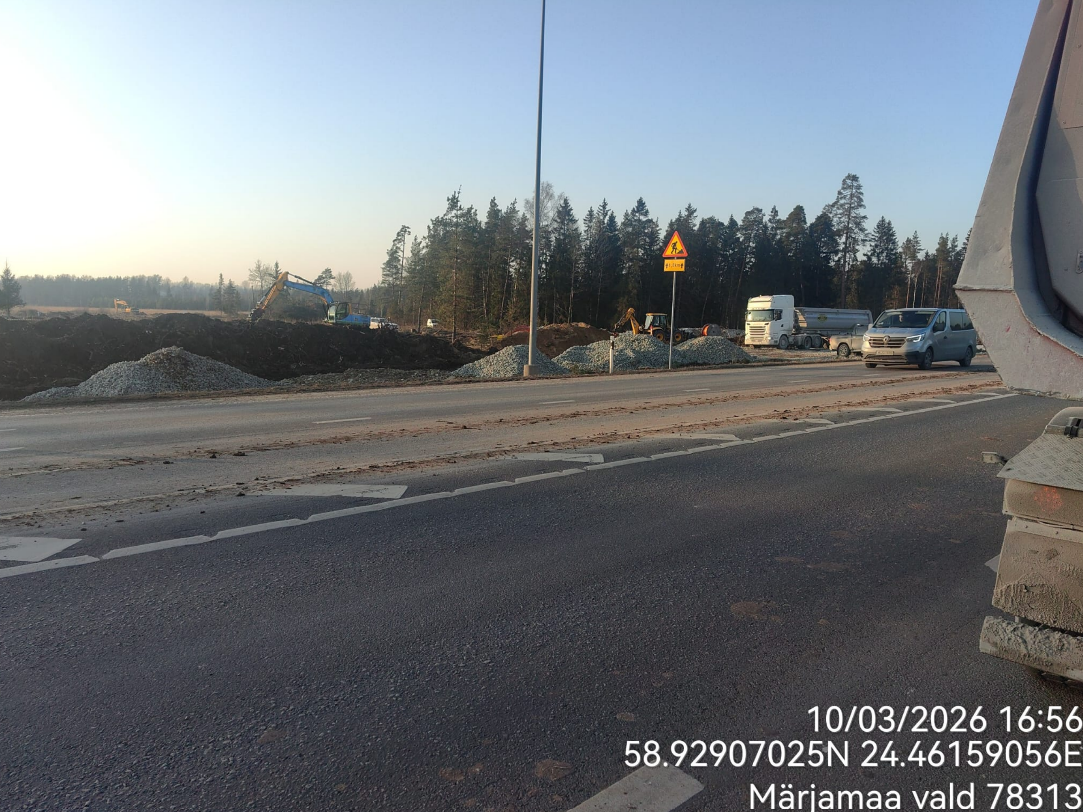

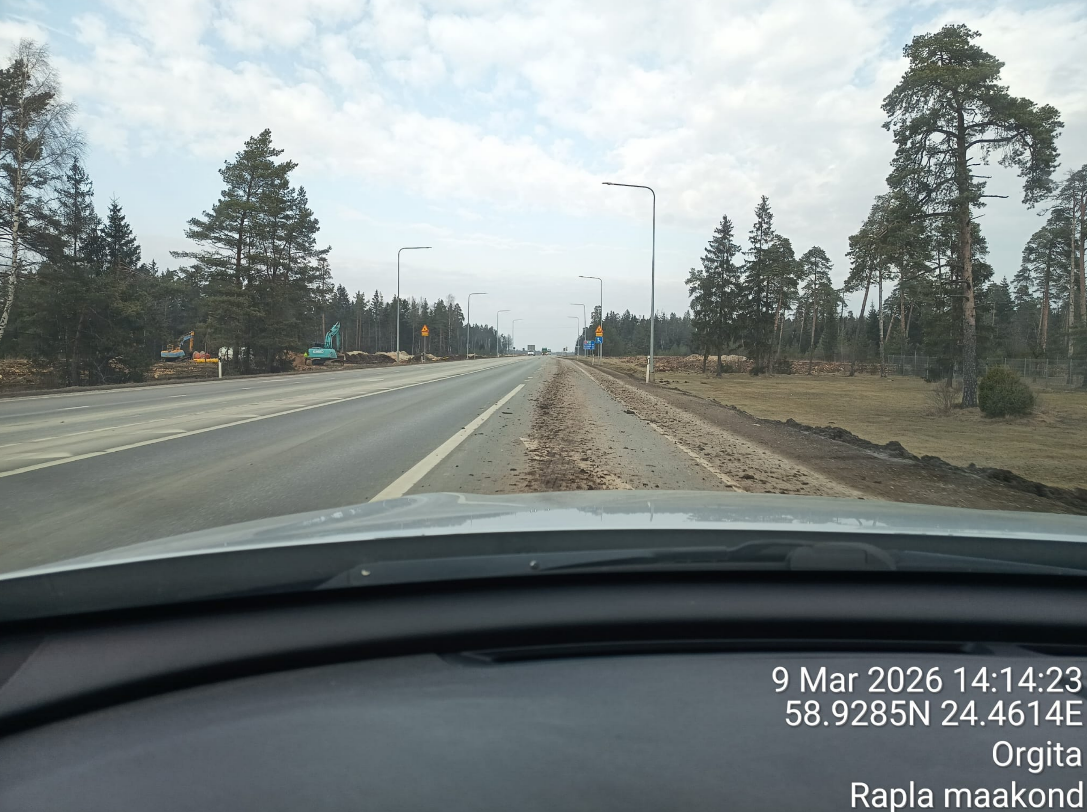

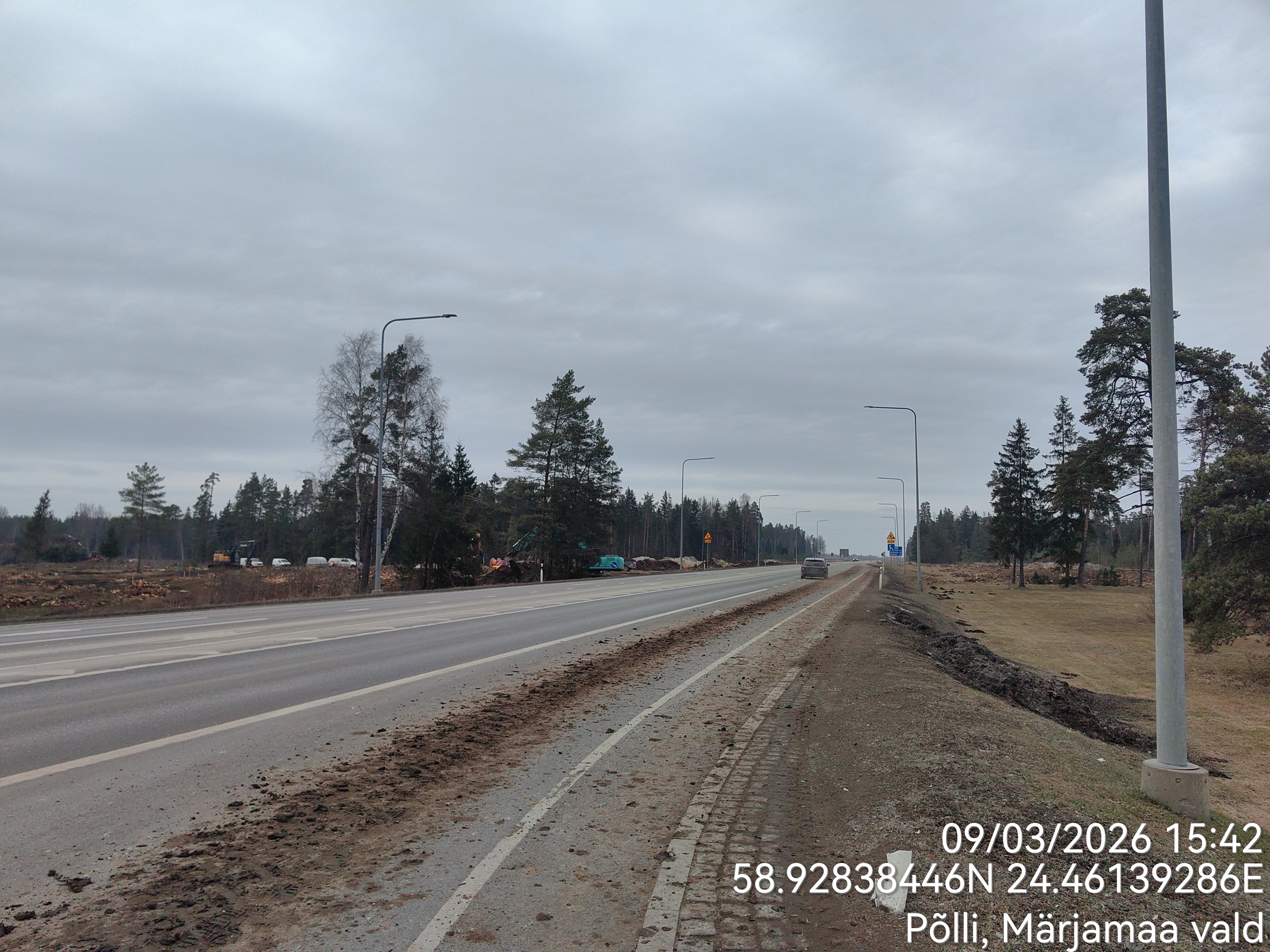

edaspidi harjatraktor objektil. Juurde lisati fotod teekatte seisundist.
10.03.2026 hommikul peale fotode ja objektil olukorraga tutvumist teavitas Insener Töövõtjat, et
teekatet ei ole piisavalt puhastatud ning sellisel kujul pole antud töö tegemine lubatud. Kattel
esines kinni sõidetud mulda.
10.03.2026 tööpäeva lõpus teavitas Insener Töövõtjat ja Tellijat olukorrast, kus päeva jooksul ei
ole riigitee puhtana hoidmine paranenud ning tegi Tellijale kirjaliku ettepaneku rakendada
leppetrahvi tee seisundinõuete rikkumise eest.
12.03.2026 on Töövõtja edastanud e-kirja teel tegevuskava edaspidise olukorra parandamiseks.
Märts 2026 jooksul on Tellija soovinud saada täiendavat selgitust asjaoludest ja lahendustest mida
ette võetakse, et sarnaseid olukordi vältida. Lepingu vormil Lisa 4 Akt leppetrahvi määramise
kohta saabus Inseneri poolt Tellijale 01.04.2026.
2 (2)
Vastavalt lepingule tuleb tööde ajal Töövõtjal tagada, et ei määritaks liiklusele avatud
riigimaanteid, kohalikke teid ning tänavaid. Töövõtjal tuleb tagada tehnikapargi puhtus avalikult
kasutatavatele teedele suundudes. Tuleb vältida pori ning mustuse laiali kandumist. Selleks tuleb
Töövõtjal ette näha kõik võimalikud meetmed (masinate rataste eelnev pesu jne).
Lähtuvalt Inseneri ja Töövõtja selgitustest, lepingu tingimustest, täpsustatud asjaoludest ning HD
III-1 teetööde tehnilise kirjelduse eritingimuste p 1.2.9. toodust, määrab Tellija Töövõtjale Tariston
AS leppetrahvi summas 300 eurot tee seisundinõuete esmakordse rikkumise eest.
Lugupidamisega
(allkirjastatud digitaalselt)
Viktor Kisseljov
juhataja
Põhja osakonna ehituse üksus
Lisa: Lisa 4 Akt leppetrahvi määramise kohta 2026.03.10.asice
Foto 1.png
Foto 2.png
Foto 3.jpg
Foto 4.jpg
Foto 5.jpg
Foto 6.png
Foto 7.png
Lisaadressaadid: Tariston AS, Marko Mets, teede ehituse objektijuht
Eastconsult OÜ, Madis Albert, omanikujärelevalve
Krista Maamägi
58515790, [email protected]
