Viit | 7.1-2/24/21759-11 |
Registreeritud | 05.06.2024 |
Sünkroonitud | 07.06.2024 |
Liik | Valjaminev kiri |
Funktsioon | 7.1 Teetaristuga seotud õiguste andmine |
Sari | 7.1-2 Planeeringud ja lepingukohustuseta ehitiste kooskõlastamise dokumendid |
Toimik | 7.1-2/2024 |
Juurdepääsupiirang | Avalik |
Juurdepääsupiirang | |
Adressaat | K-Projekt Aktsiaselts |
Saabumis/saatmisviis | K-Projekt Aktsiaselts |
Vastutaja | Elliko Kõiv (Users, Teehoiuteenistus, Planeerimise osakond, Tehnovõrkude üksus) |
Originaal | Ava uues aknas |
From: Elliko Kõiv
Sent: Wed, 05 Jun 2024 09:20:04 +0000
To: 'Priit Annusver | K-Projekt' <[email protected]>
Cc: Vesta Kaljuste <[email protected]>; Andre Säre <[email protected]>; Marje-Ly Rebas <[email protected]>; Elle Tamm <[email protected]>
Subject: RE: Tallinna mnt 40, Paldiski ehitusloa menetlus ja riigitee
Tere
Tänan vastuse eest.
Minu tähelepanekud ja selgitused sinisega.
2.1.„Kinnistu sidekanalisatsioon ühendatakse teisel pool Tallinna maanteed asuva ELASA sidekanalisatsiooniga“. Palun viidata konkreetsele riigitee nimetusele, millega ristutakse.
2.2. „Elektrivarustus on kinnistule tagatud perspektiivse alajaama kaudu.
Elekter viiakse iga platsini, et ehitusseadmed ja -masinad saaksid vajaliku voolu“.
Palun viimane alapunkt alajaama lahendus eraldi projektiga, lisada selle selgituse juurde.
Teeosa seletuskirjas on viide: Eelprojekti koostamise ajal on arvestatud, et kaldtunnelite rajamisega väljatavat materjali kinnistutelt välja ei veeta.
3.1. „Kaldtunnelite rajamise käigus ei toimu suurt välja kaevatava materjali väljavedu“. Mis sellega on mõeldud ei toimu suurt väljavedu?
3.2. „Olemasolev Ingeri tee rekonstrueerida asfaltbetoonkattega kahesuunaliseks sõiduteeks, mis tagab põhimaanteelt ühenduse kinnistul paiknevatele ajutistele laoplatsidele. Kinnistule rajada mitmed juurdepääsuteed ümber laoplatside. Koostada teedeehituslik osa eelprojekti staadiumis“. Siin ju otseselt öeldud, et Ingeri tee rekonstrueeritakse, et tagada riigiteelt ühendus kinnistule? Palun vaadata läbivalt üle ja korrigeerida, joonised ja seletuskirjad peavad üheselt mõistetavad olema. Ingeri teed ju antud projektiga ei rekonstrueerita, lahendatakse ainult kinnistusiseste laoplatside, parkimisala ja juurdepääsuteede rajamine.
Siin seletuskirjas võiks olla ka konkreetselt välja toodud, et kaldtunnelite rajamisega väljatavat materjali ladustatakse/kasutatakse kinnistusiseselt ja purustamise ja sõelumise järgselt valmivat killustikkuu ei veeta enne välja, kui koostöökokkulepe TRAMiga on sõlmitud ja perspektiivne ristumiskoha projekt valmis.
Ikka head
Elliko
Lisasime seletuskirjades kollasega täiendusi, kus on välja toodud eile tehtud ettepanek, et riigitee projekti mahtu lisatakse Ingeri tee. (Kaldtunnelite seletuskirjas punktis 3.1, TL seletuskirjas punktides 1.1, 3.2.1, 3.2.2 ja 3.3.1, Üldosa seletuskirjas punktides 1.2.1 ja 1.2.2). Kaldtunnelite ehituse ajal väljatav materjal ladustatakse või kasutatakse objektil. Lisaks tähistasime asendiplaanil punase viirutusega ala mis projekti mahust hetkel välja jääb. (sellisel juhul peaks olema viide viirutusele ka tingmärkides). Lisaks riigiteele veel ka Ingeri tee.

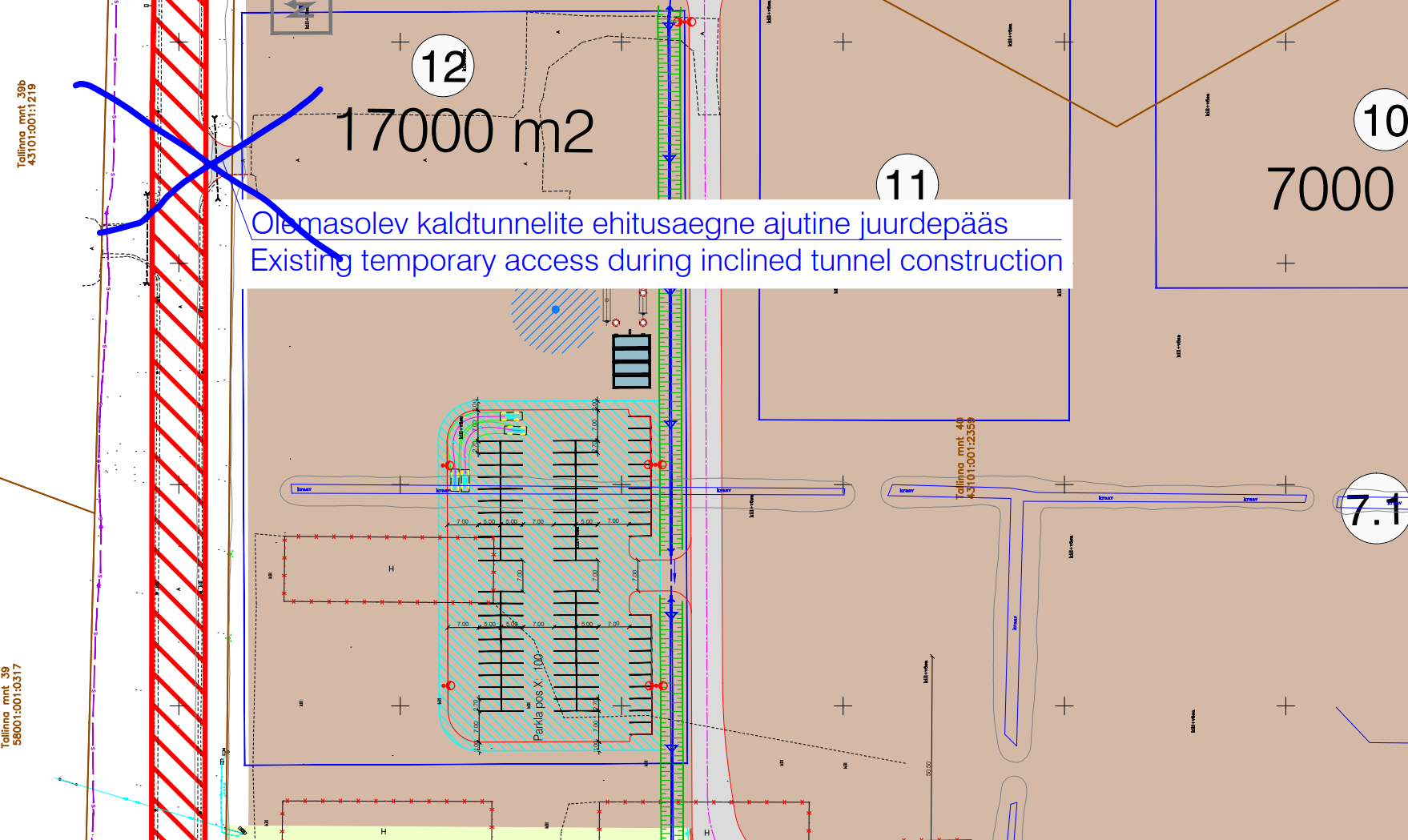

Kommenteerin vaid teile. Avasin ainult asendiplaani, muusse ei jaksa süveneda, aga üks kahtlane asi on joonisele jäänud, toon selle välja, olem.olev MS riigiteelt 8. Vb seletuskiri annab aimu, et mis liiklus sealtkaudu liikuma hakkab (veokid? ) aga miks ei võiks kogu ehitusaegne liiklus käia Ingeri tee kaudu?
From: Priit Annusver | K-Projekt <[email protected]>
Sent: Friday, May 31, 2024 2:27 PM
To: Marje-Ly Rebas <[email protected]>; Elliko Kõiv <[email protected]>; Elle Tamm <[email protected]>
Cc: Vesta Kaljuste <[email protected]>; Andre Säre <[email protected]>
Subject: Tallinna mnt 40, Paldiski ehitusloa menetlus ja riigitee
Tere
Tänan konstruktiivse kohtumise eest!
Lisasime seletuskirjades kollasega täiendusi, kus on välja toodud eile tehtud ettepanek, et riigitee projekti mahtu lisatakse Ingeri tee. (Kaldtunnelite seletuskirjas punktis 3.1, TL seletuskirjas punktides 1.1, 3.2.1, 3.2.2 ja 3.3.1, Üldosa seletuskirjas punktides 1.2.1 ja 1.2.2). Kaldtunnelite ehituse ajal väljatav materjal ladustatakse või kasutatakse objektil. Lisaks tähistasime asendiplaanil punase viirutusega ala mis projekti mahust hetkel välja jääb. Lisaks riigiteele veel ka Ingeri tee.
EHR rajatiste nimekirjas lisasin siia kaks selgitavat märkust: Palun võimalusel/koostöös KOV-iga eemaldada täielikult menetlusest objektid, millele ehitusluba ei taotleta.
Palun andke teada kui on küsimusi.
Lugupidamisega
Priit Annusver, |
