Dokumendiregister | Transpordiamet |
Viit | 8-1/21-032/8891-1 |
Registreeritud | 12.04.2021 |
Sünkroonitud | 13.05.2025 |
Liik | Sissetulev kiri |
Funktsioon | 8 TEETARISTU EHITAMINE JA REMONTIMINE |
Sari | 8-1 Tee- ja teerajatiste projektid ning ehituse täitedokumentatsioon objektide kaupa |
Toimik | 8-1/21-032 |
Juurdepääsupiirang | Avalik |
Juurdepääsupiirang | |
Adressaat | Teedeprojekt OÜ |
Saabumis/saatmisviis | Teedeprojekt OÜ |
Vastutaja | Kadi Tuum (Transpordiamet, Users, Maanteehoiu teenistus, Põhja teehoiu osakond) |
Originaal | Ava uues aknas |
TEEDEPROJEKT OÜ tel +372 682 57 17 Swedbank EE762200221035511547 Kanali tee 4 [email protected] reg nr: 11365874 10112 TALLINN www.teedeprojekt.ee KMKR: 101133180
Lp Kadi Tuum 07.04.2021
Transpordiamet

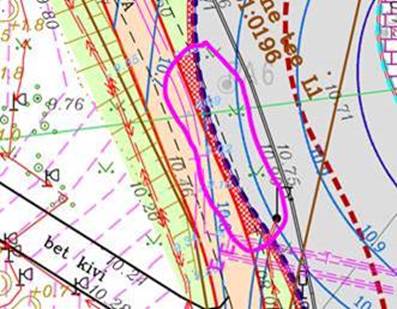

Riigitee nr 11250 Viimsi - Randvere km 0,69 - 0,84 liiklusohtliku
koha likvideerimise ja km 9,7 - 10,3 jalg- ja jalgrattatee
põhiprojekti koostamine
Käesolevaga palub Teedeprojekt OÜ projekteerimise töövõtulepingu nr 1-9/20/2861-1
lepingu täitmise tähtaegade pikendamist seoses projekteerimiseks vajalike
lähteandmete ja -uuringute (topo-geodeetilised mõõdistustööd ning geotehnilised
uurimistööd) saamiseks kulunud suurema ajakuluga. Järgnevalt on toodud põhjused
ning selgitused lepingu järgsete objektide lõikes.
Nimelt on mõlema objekti puhul, tulenevalt rasketest ilmastikuoludest, Tellija
nõusolekul topo-geodeetiliste mõõdistustööde esitamine viibinud (topo-geodeetiliste
mõõdistustööde aruanne on valminud ning Tellijale esitatud TEET vahendusel
25.02.2021). Topo-geodeetiliste mõõdistustööde valmimisest sõltuvad aga üheselt
järgmiste etappide tööde teostamise võimalikkus.
Objekti 2 puhul on Tellija ning Viimsi Vallavalitsus kokku leppinud lisatööde osas,
milleks on suuremas mahus jalgratta- ja jalgtee projekteerimine koos sinna juurde
kuuluvate alusuuringutega (topo-geodeetilised mõõdistused ning geotehnilised
uurimistööd). Nimetatud lisatööd põhjustavad Töövõtjale suuremat ajakulu.
Seoses eelnevaga palume leida võimalus pikendada lepingujärgsete tööde esitamise
tähtaega järgmiselt:
1. Objekt 1 puhul kuni 26.04.2021.
2. Objekt 2 puhul kuni 26.04.2021.
Fred Talu
Teedeprojekt OÜ
Projektijuht
Saatja: Egle Meelind <[email protected]>
Saadetud: 12.04.2021 13:10
Adressaat: Egle Meelind <[email protected]>
Teema: Lepingu tähtaja pikendamise taotlus - 11250 Viimsi - Randvere km 0,69 - 0,84
liiklusohtliku koha likvideerimise ja km 9,7 - 10,3 jalg- ja jalgrattatee põhiprojekti koostamine
Manused: image001.jpg; image005.png; image002.jpg; image003.jpg; 1-9202861-1 Taotlus
07.04.2021.asice
From: Fred Talu <[email protected]> Sent: Wednesday, April 7, 2021 8:14 PM To: Kadi Tuum <[email protected]> Subject: RE: 11250 Viimsi objektid Tere, Kadi Manuses küsitud taotlus. Muus tehnilises suhtleme veel:
1. Välisvalgustuse osa on meil töös ning see sõltub plaanilahenduse fikseerimisest. Tehnovõrke projekteeritakse fikseeritud plaanilahenduse alusel.
2. Selveri ääres ei ole riigil vajalik maad osta. Palun põhjendust (nt ohutusaudiitori poolt), kas ja milles on probleem?
Heade soovidega, Fred Talu
Teedeprojekt OÜ | projektijuht | Mob: 50 40 425 | e-post: [email protected]
From: Kadi Tuum <[email protected]> Sent: Wednesday, April 7, 2021 4:04 PM To: Fred Talu <[email protected]> Subject: RE: 11250 Viimsi objektid Tere Tulenevalt projekteerimise algusfaasis olnud lühiajalistest rasketest lumeoludest, viiruse levikuga seotust (geoloogia meeskonna töö tõrked) ja pinnase proovi täiendavast katsetamisvajadusest nõustume mõlema objekti töö teostamise tähtaega pikendama kuni 26.04.2021. Transpordiametile on eriti oluline jõuda ehitustöödega valmis enne 1. septembrit (seda kindlasti jalgtee I etapi osas). Peale töö esitamist on Tellijal aega 20 päeva esitatud põhiprojekte kontrollida ning esitada märkusi ja seejärel on projekteerijal 15 päeva paranduste sisseviimiseks. Palun esita täna kirjalik taotlus koos põhjendustega.
Palun peale täiendava katsetulemuse selgumist esimesel võimalusel esitada katendiaruanne. Esitatud plaanilahendused on ülevaatamisel ja peale erinevate osapoolte märkuste laekumist vaatame esimesel võimalusel koos üle. LOA tellimiseks oleks vajalik ka tänavavalgustuse põhimõtteline lahendus mõlemal objektil. Millal seda oodata on? Esimesel kiirel lahendustele peale vaatamisel tekkis kohe üks küsimus Objekt 1 osas: Arutasime eelnevalt, et Selveri juures jalgtee jääb ohtlikult lähedale sõiduteele ja tuleks kaaluda selle kaugemale viimist. Vajadusel oleme nõus ohutu lahenduse tarvis võõrandama maad. Kas selles osas on maaomanikuga suheldud ja kaalutud jalgtee nihutamist?
Heade soovidega
Kadi Tuum Ehituse projektijuht/ Põhja teehoiu osakond +372 55 48 968 www.transpordiamet.ee Transpordiamet
From: Fred Talu <[email protected]> Sent: Tuesday, April 6, 2021 4:17 PM To: Kadi Tuum <[email protected]> Subject: 11250 Viimsi objektid Tere, Kadi Raporteerin:
1. TEET keskkonnas: a. Sisestatud mõlema objekti KMeH aruanded (01.04.2021, pole alustatud ülevaatust) b. Sisestatud mõlema objekti geoloogia aruanded (01.04.2021, pole alustatud ülevaatust)
c. Täna sisestasin mõlema objekti joonised: i. Turboring (Objekt 1) – asendiplaan, liikluskorraldus, vertikaalplaneering
ii. Metsakasti JJT (Objekt 2) – asendiplaan, liikluskorraldus, vertikaalplaneering, konstruktiivne lõige
d. Täna sisestasin mõlema objekti juurde ka saadud võrguvaldajate tehnilised tingimused 2. Objekt 1 puhul andsin geoloogile korralduse täiendava labori tegemiseks (pinnaste proovid
säilitatud), kuna esimene tulemus andis aluspinnaseks C-grupi ja see tundub mitte õige. Saame lisatulemuse järgmise nädala lõpus ning vajadusel korrigeerime aruandes aluspinnase määrangut/gruppi.
3. Mõlema objektiga Palun sisestatud teemad ülevaatusse võtta. Jooniseid vaadates palun seada eesmärgiks nende „fikseerimine“, kuna mu võrguinsenerid toimetavad aktiivselt (nt sademevee osa juba näed ka plaanil). Lihtsalt infoks, et kui plaanis on ka LOA tellimine, siis fikseeritud asendi/liiklus/vertikaaliga on see audiitorile igati piisav. Kokkuvõtvalt kõige tähtsam – tähtaeg. Tulenevalt reaalsusest alusuuringutega (geodeesia ning geoloogia) ja sellele kulunud ajale sooviksin nihutada projekti valmimise tähtaega (mõlema objekti puhul). Projektide komplekteerimiseks kulub veel 2 nädalat, millele tuleb juurde liita 1 nädal Objekti 1 puhul täiendava labori tegemisele (siis saame esitada korrektse ja selge katendi aruande) ning võimalik aeg Tellija soovidele midagi muuta (prognoosiksin ca 1 nädal ülevaatust ning ca 1 nädal teostust). Peale seda saan koheselt esitada kooskõlastustaotlused võrguvaldajatele. Ehk et mulle tundub realistlik projektide valmimise aeg tänasest 5 nädalat ning peale selle kooskõlastuste taotlemine. Palun tagasisidet, kas selline (minu poolt aus) kokkuleppimine sobib ning kas võiksime vastava taotluse saata (sooviksin seda teha hiljemalt homme). Heade soovidega, Fred Talu
Teedeprojekt OÜ | projektijuht | Mob: 50 40 425 | e-post: [email protected]
Nimi | K.p. | Δ | Viit | Tüüp | Org | Osapooled |
---|---|---|---|---|---|---|
Tagatise vähendamine | 12.05.2025 | 1 | 1.4-10/25/7820-1 | Sissetulev kiri | transpordiamet | Teedeprojekt OÜ |
Leping | 19.01.2023 | 845 | 3.2-2/23/158-1 | Maaleping | transpordiamet | |
Riigivara otsustuskorras kasutamiseks andmine ja kinnisasja koormamine isikliku kasutusõigusega | 03.01.2023 | 861 | 1.1-3/23/5 | Korraldus | transpordiamet | |
Taotlus | 07.12.2022 | 888 | 8-4/22/27746-1 | Sissetulev kiri | transpordiamet | Viimsi Vallavalitsus |
Kiri | 30.11.2022 | 895 | 8-6/22/26938-2 | Valjaminev kiri | transpordiamet | Teedeprojekt OÜ, Teedeprojekt OÜ |
Leping | 01.11.2021 | 1289 | 3.2-3/21/2393-3 🔒 | Ehituse ja korrashoiuleping | transpordiamet | |
Kiri | 27.10.2021 | 1294 | 8-6/21/25775-1 | Sissetulev kiri | transpordiamet | Teedeprojekt OÜ |
Kiri | 08.09.2021 | 1343 | 8-6/21/21750-1 | Sissetulev kiri | transpordiamet | Teedeprojekt OÜ |
Leping | 24.08.2021 | 1358 | 3.2-3/21/2393-1 🔒 | Ehituse ja korrashoiuleping | transpordiamet | |
Leping | 22.07.2021 | 1391 | 3.2-1/21/2177-1 | Koostööleping | transpordiamet | |
Kiri | 12.04.2021 | 1492 | 8-1/21-032/8891-2 | Valjaminev kiri | transpordiamet | Teedeprojekt OÜ |
Leping | 05.02.2021 | 1558 | 3.2-3/21/456-1 🔒 | Ehituse ja korrashoiuleping | transpordiamet | |
Kiri | 05.02.2021 | 1558 | 8-6/21/3181-1 | Sissetulev kiri | transpordiamet | Teedeprojekt OÜ |
